Gleisbauarbeiten geplant - nicht zustande gekommen

März 2026 - Es begann mit

.

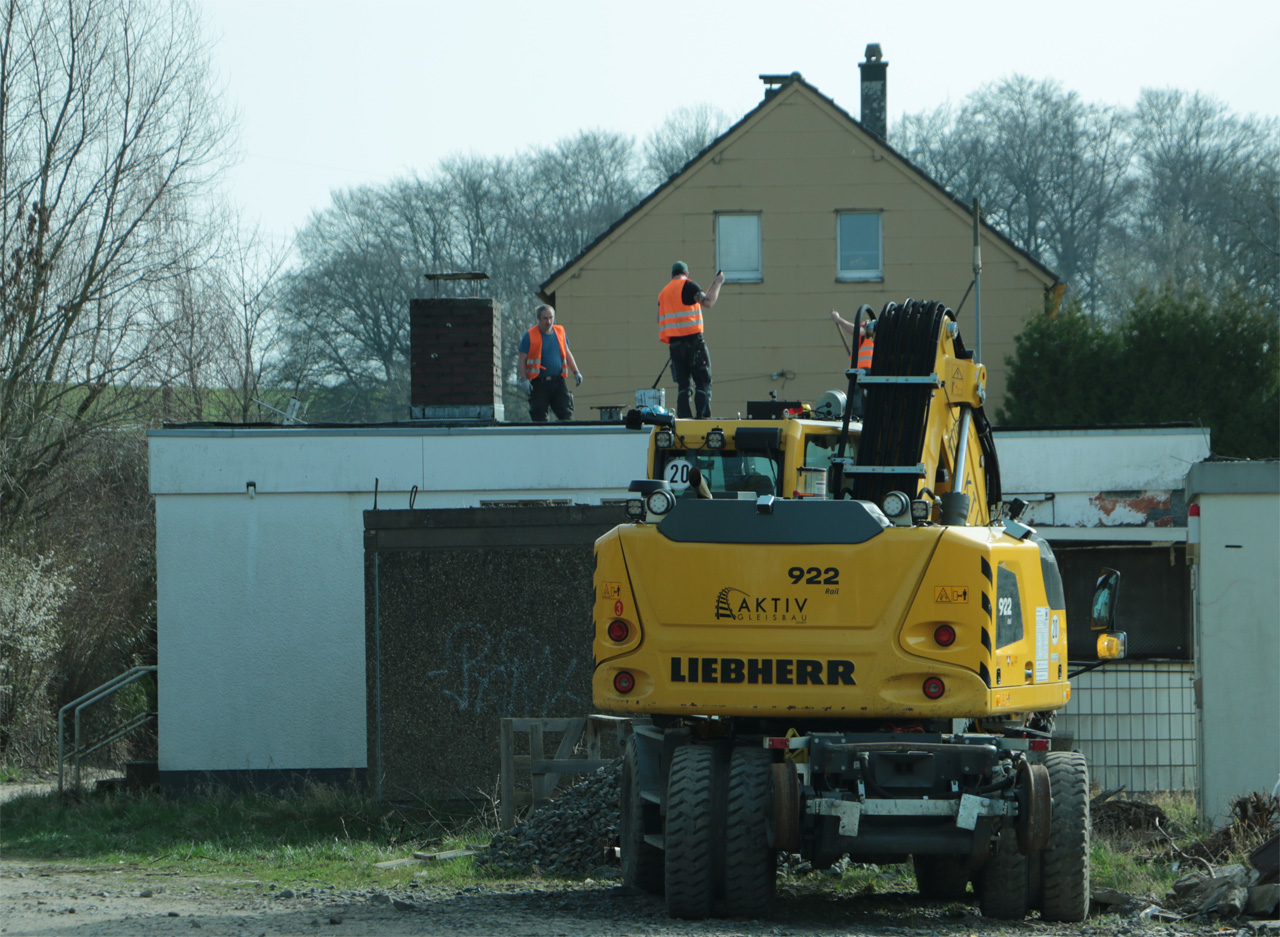

06.03.2026 - Schon mal bereit gestellt: Zweiwegebagger Liebherr 922 rail der Aktiv Gleisbau GmbH, Viersen
Nebenbei- Das Flachdach des ehemaligen Fahrdienstleiterstellwerks wird instandgesetzt.
Bei der Gelegenheit, wer hat denn schonmal einen Fahrdienstleiter Zugverkehrssteuerer genannt ?

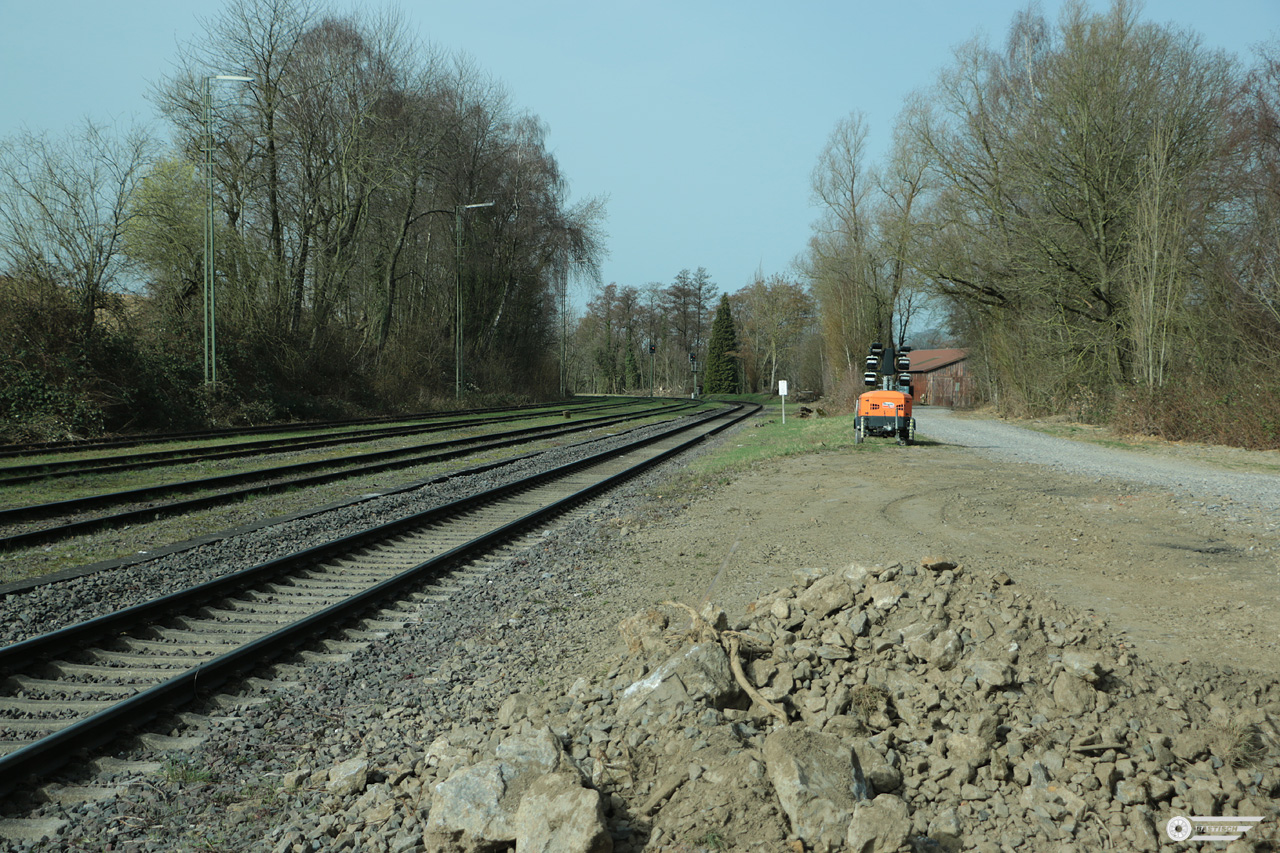

Blick Richtung Westen - Baufeld für die Weichenablage ist vorbereitet.

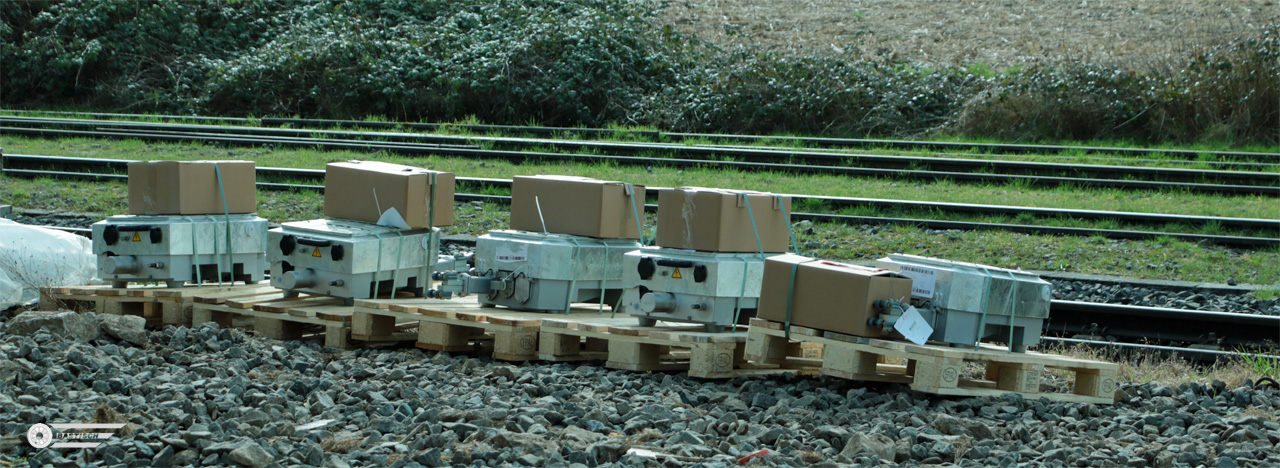

Weichenantriebe sind bereitgestellt. Irgendwann zwischen 06.03. und 12.03. wurden dann Weichenteile und Langschienen angeliefert.

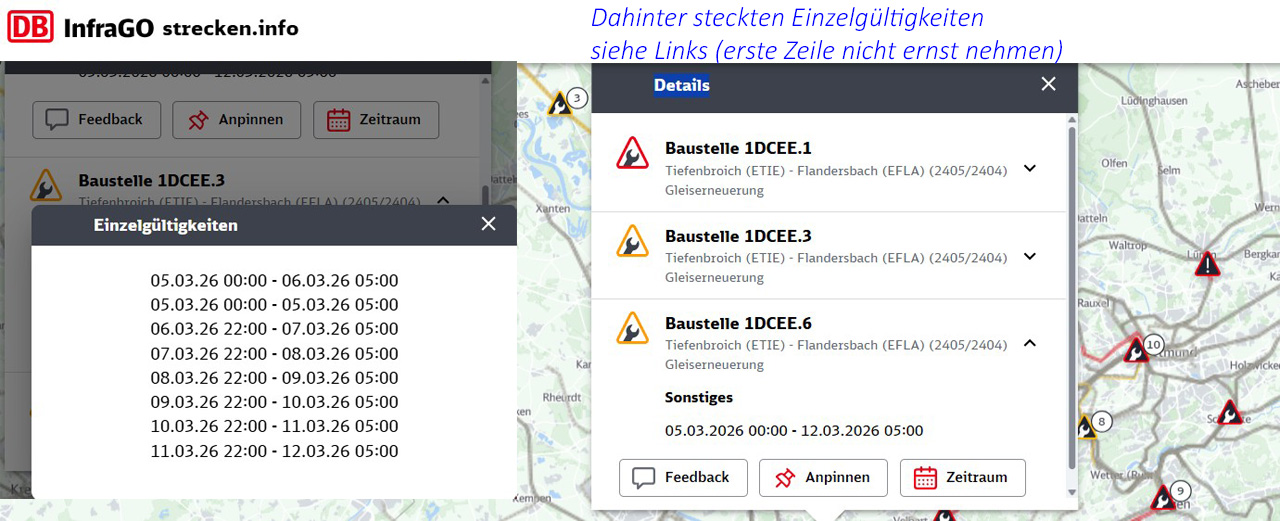

12.03.2026 - Und dann wurden die ganzen Planungen zunichte gemacht: Sperrung der Brücke bei km 6.2 +38 bis +47
Nachfolgende Aufnahmen aus Flandersbach entstanden am 15.03.2026

Zuerst aber eine Aufnahme aus Rohdenhaus: Ein Zweiwegebagger der EIFFAGE wurde abgeholt

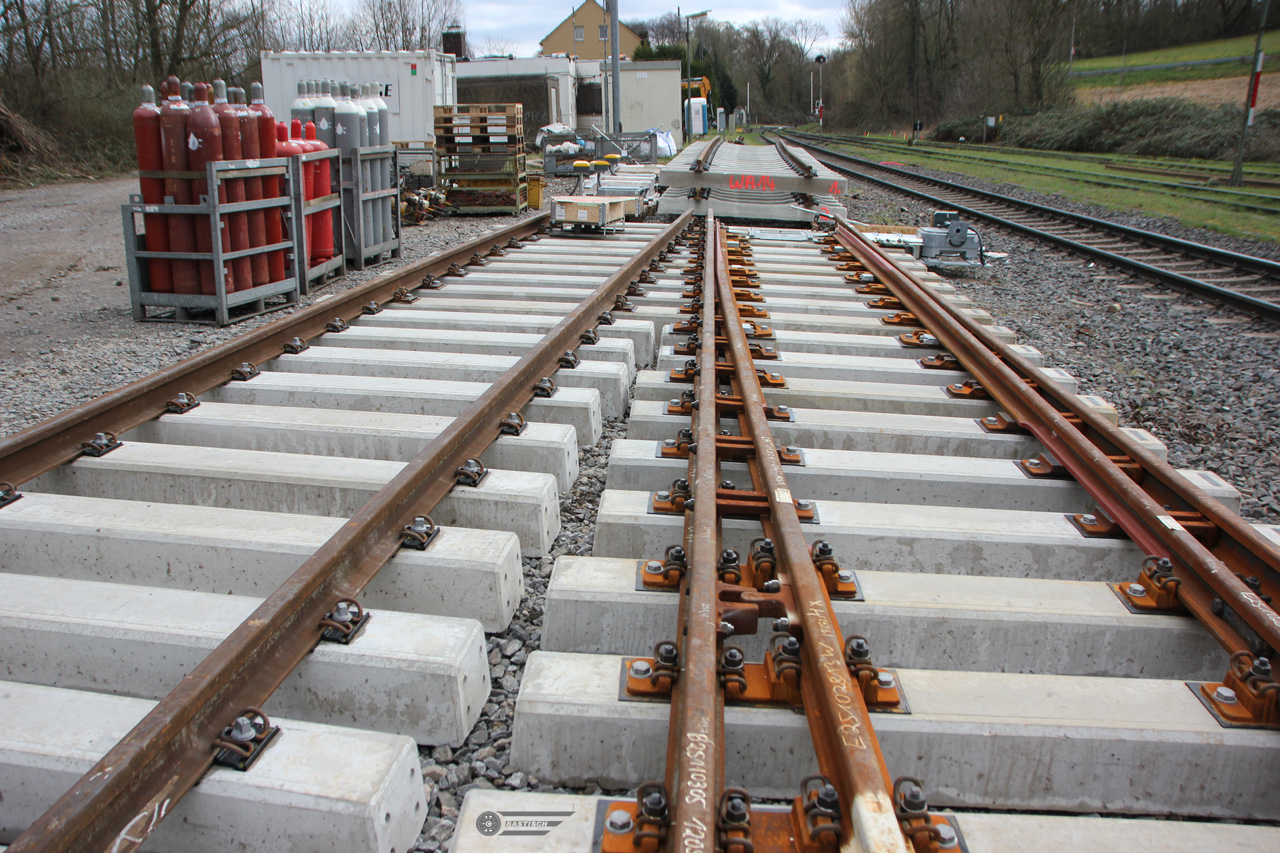

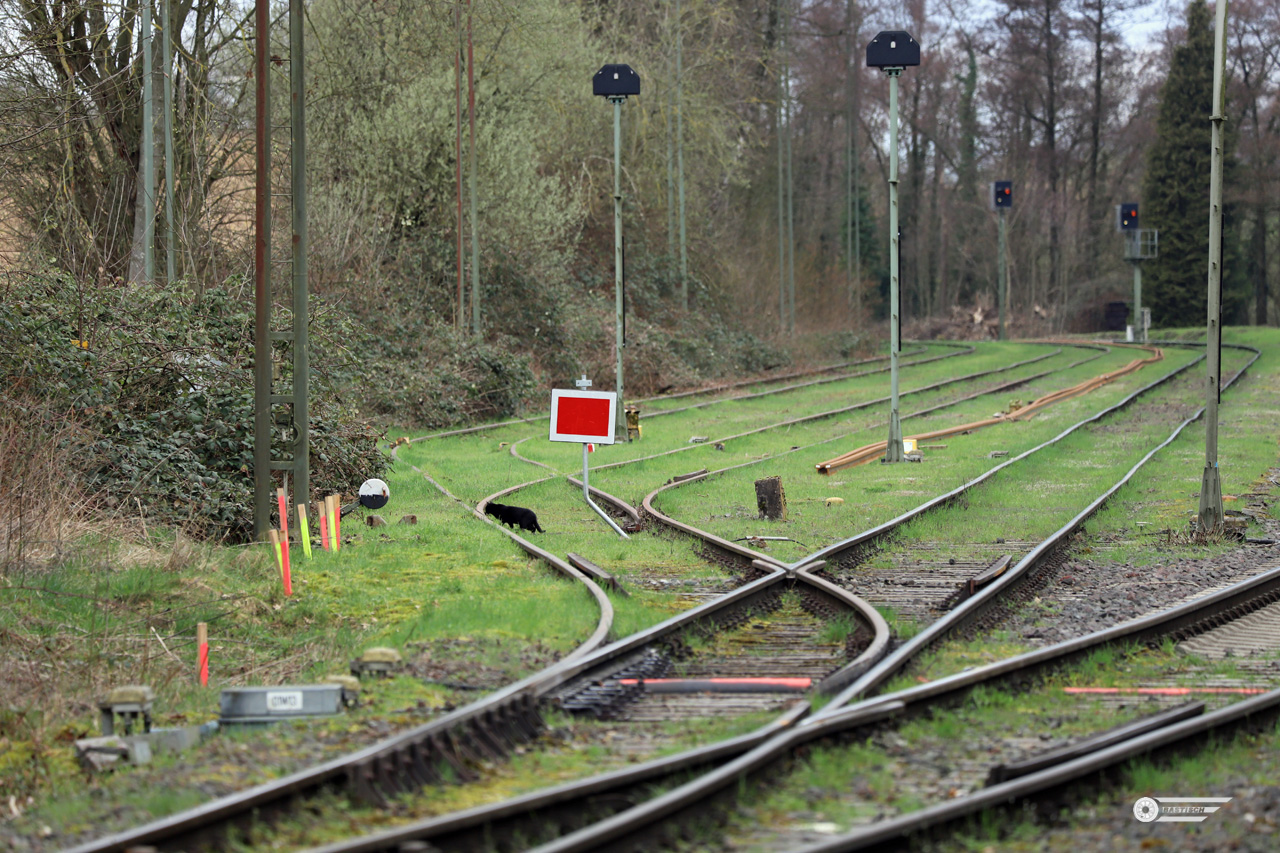

Der Austausch fand nicht statt.Vor der Sh-Scheibe - Weiche 01W13

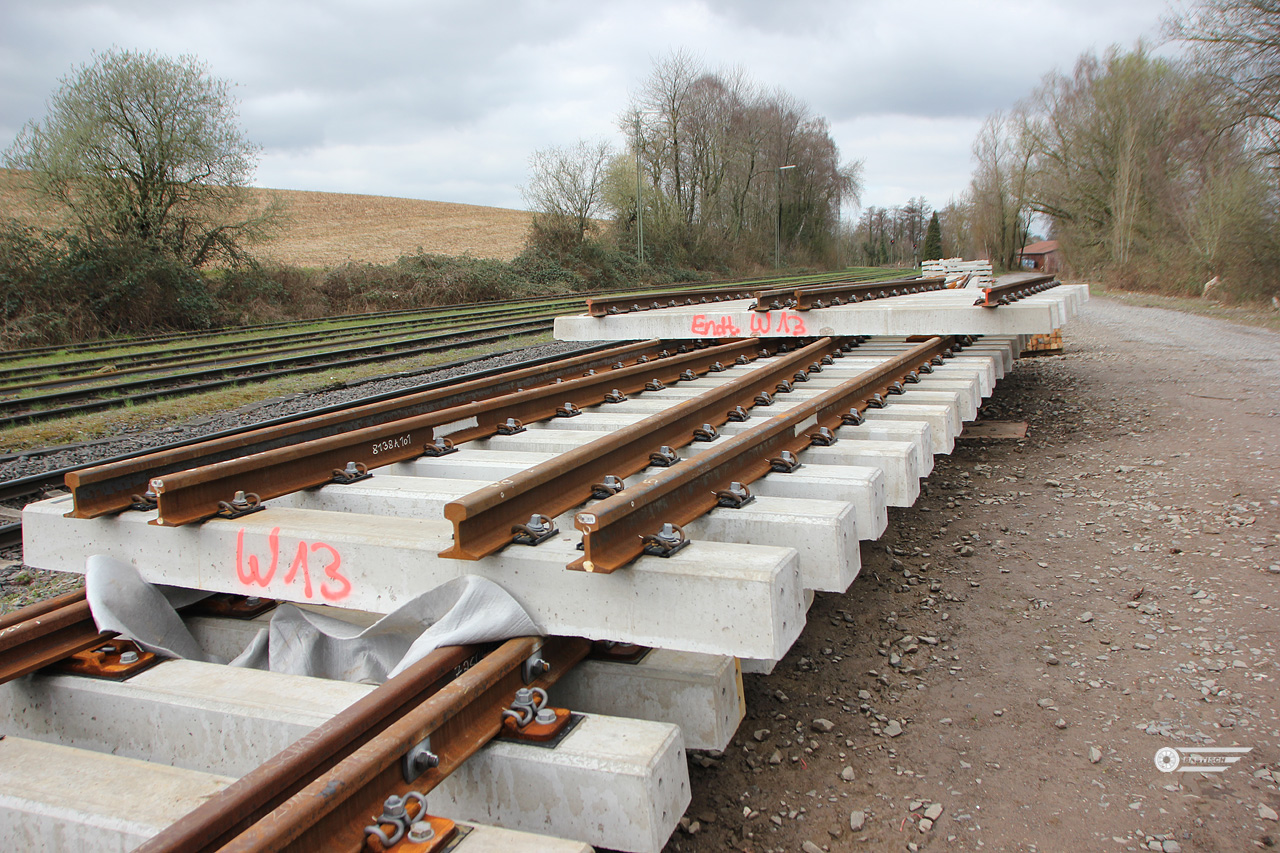

Liegen bereit - die neuen Teile der Weiche 13

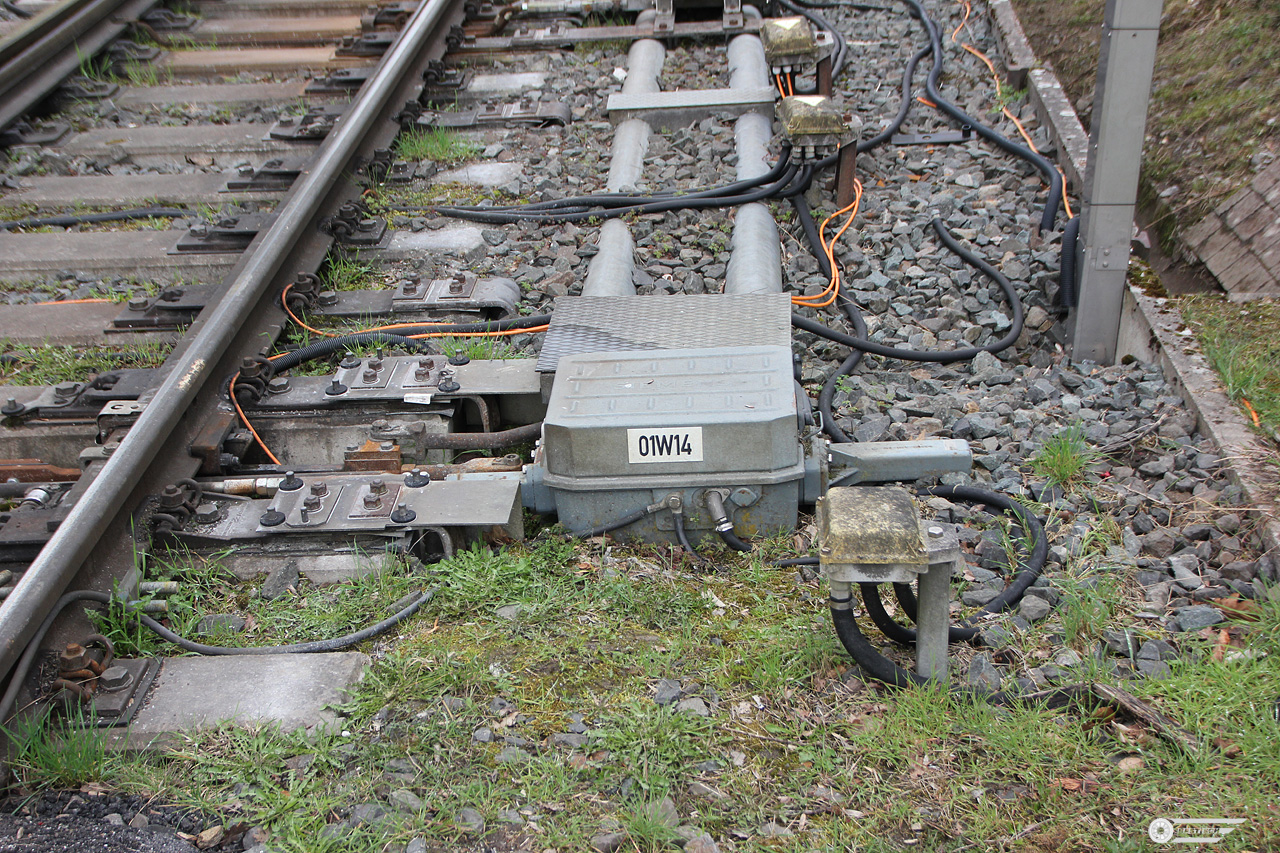

Antrieb Weiche 01W14
die neuen Teile der Weiche 14

Ergänzungen folgen
