Zeittafel
.
Hangrutsch am Tunnel in Hösel
Streckensperrung Januar 2024 bis (geplant) Dezember 2025
Kein durchgehender Verkehr auf der S6 des VRR
4.Januar 2024 - Die WAZ (Heiligenhaus)berichtet über Instandsetzungsarbeiten an der Strecke der S6 in Hösel.
Zitat: "Die starken Regenfälle der vergangenen Tage hatten Teile des Bahndamms in Hösel aufgeweicht."
Welcher Bahndamm bitte ?
18.Januar 2024 - Die Rheinische Post (Lokalteil) berichtet erstmals über die Sperrung der Strecke am Höseler Tunnel. Von einer mehrwöchiger Sperrung wurde ausgegangen.
18.Januar 2024 - Die WAZ (Heiligenhaus) übernimmt ebenfalls die Pressemitteilung der DB.
KLICK zum

05.02.2024

10.02.2024

22.02.2024

13.03.2024

28.06.2025

04.07.2025

21.08.2025

27.08.2025

05.10.2025

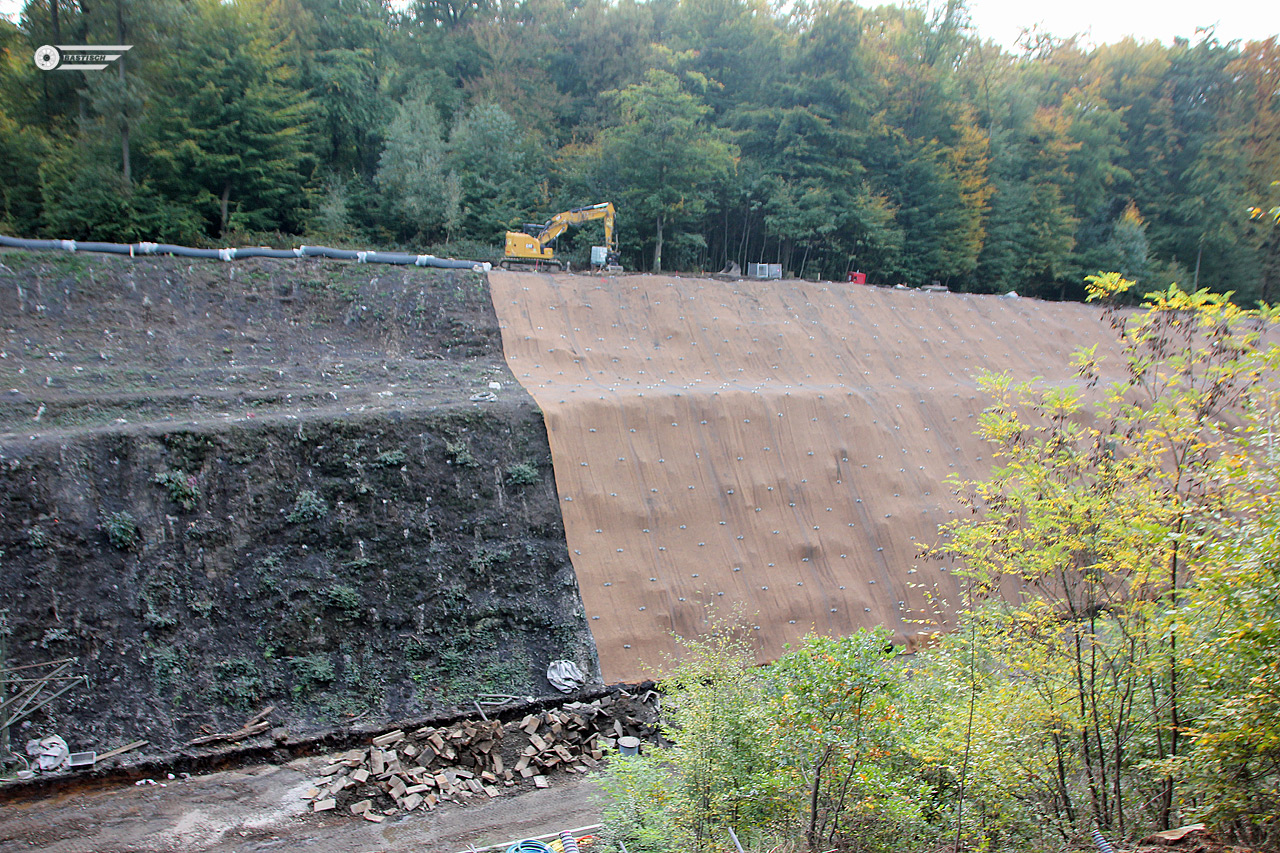

12.10.2025

19.10.2025

Ungetrübt von jeglicher Sachkenntnis, oder wie der Ratinger Kabarettist Dieter Nuhr so schön sagt:

"Wenn man keine Ahnung hat: Einfach mal die Fresse halten", finden sich Beiträge "erfolgreicher Modellbahner"

in Eisenbahnforen, in asozialen Medien etc. .

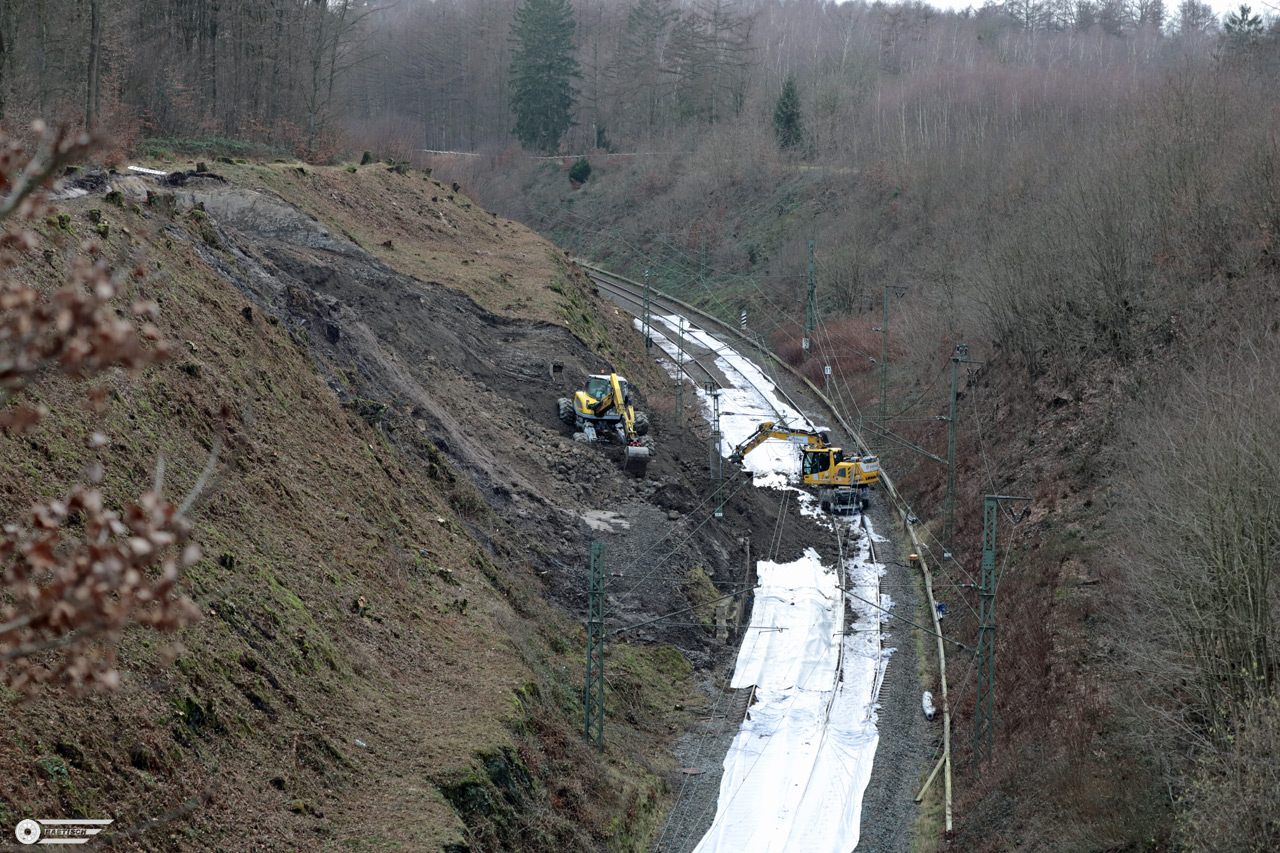

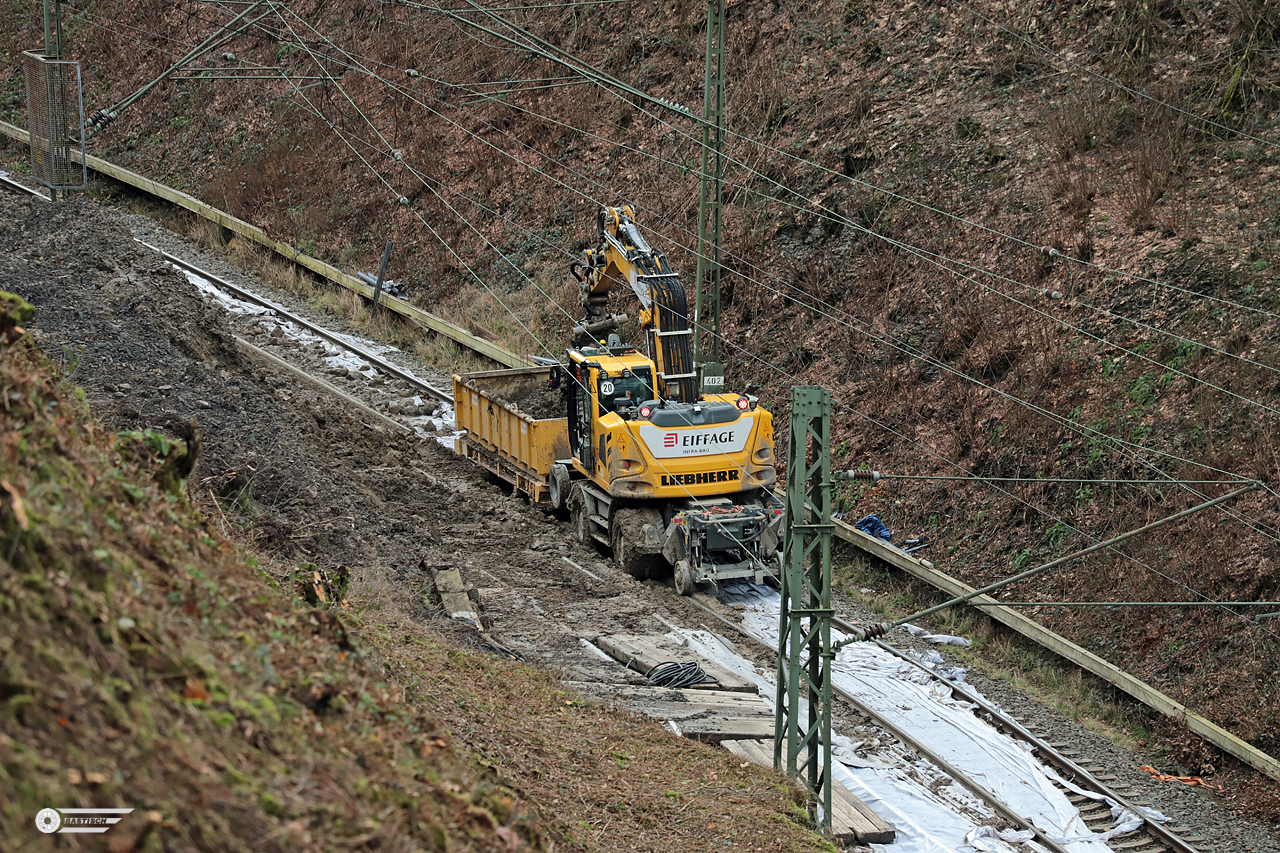

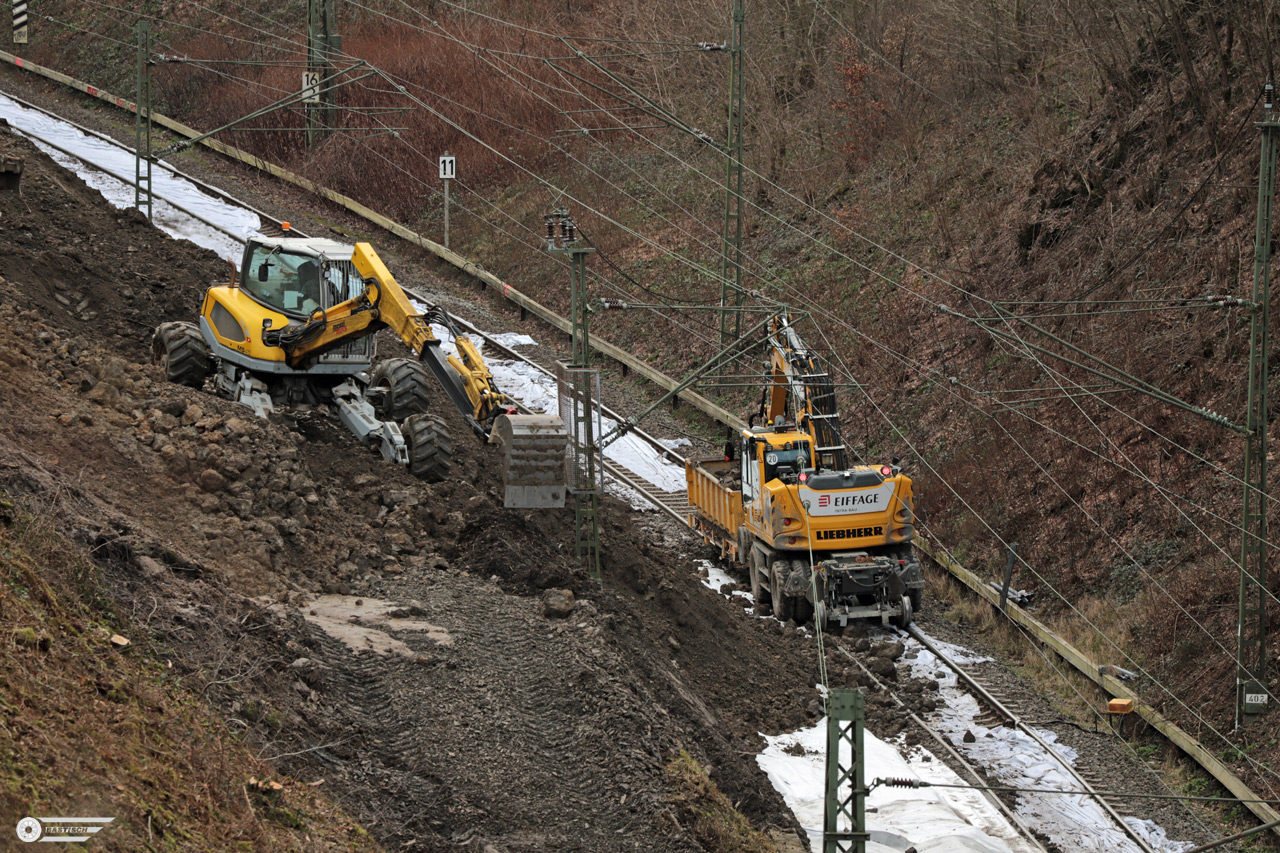

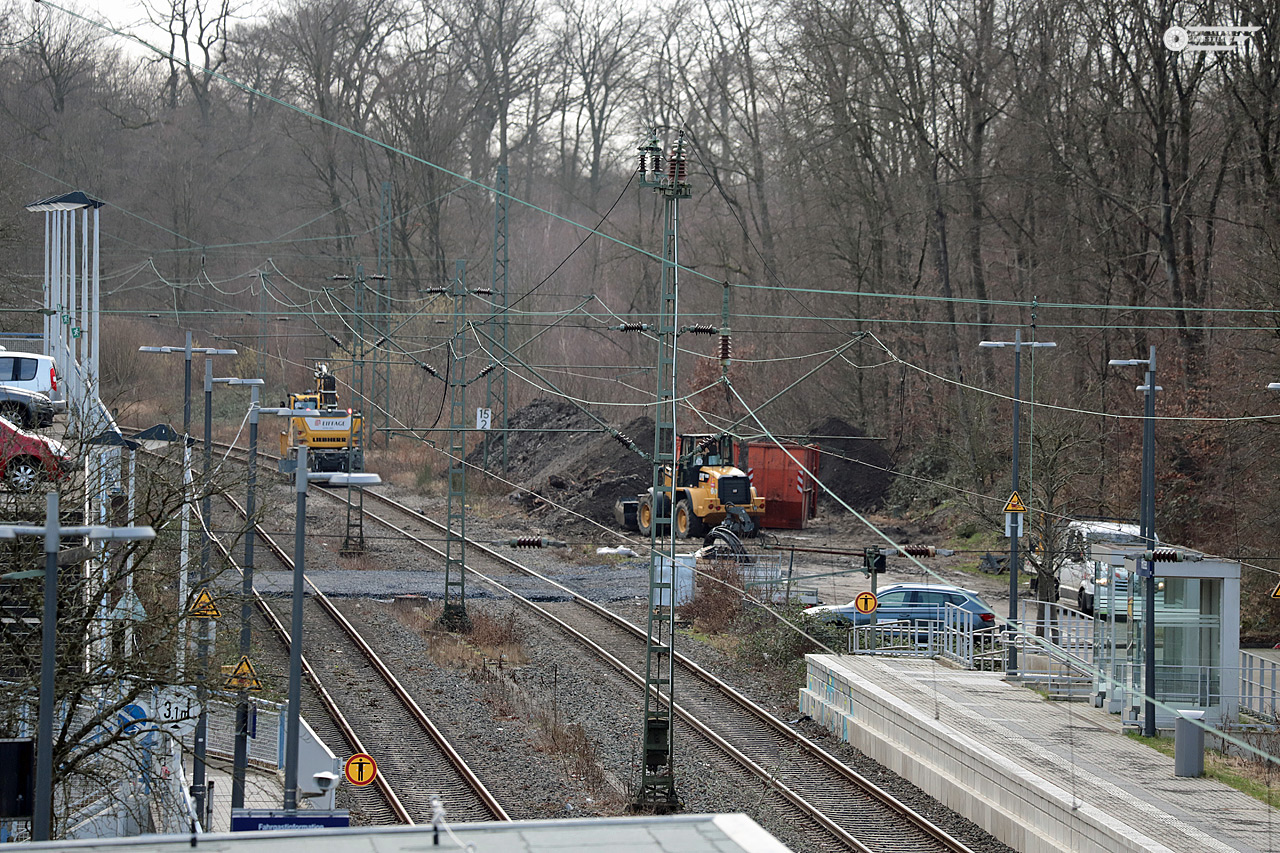

5.Februar 2024 - Zustand
EIFFAGE Zweiwegebagger / Salmen Scheitbagger
Der beseitigte Abraum wurde am Haltepunkt Hösel abgelegt

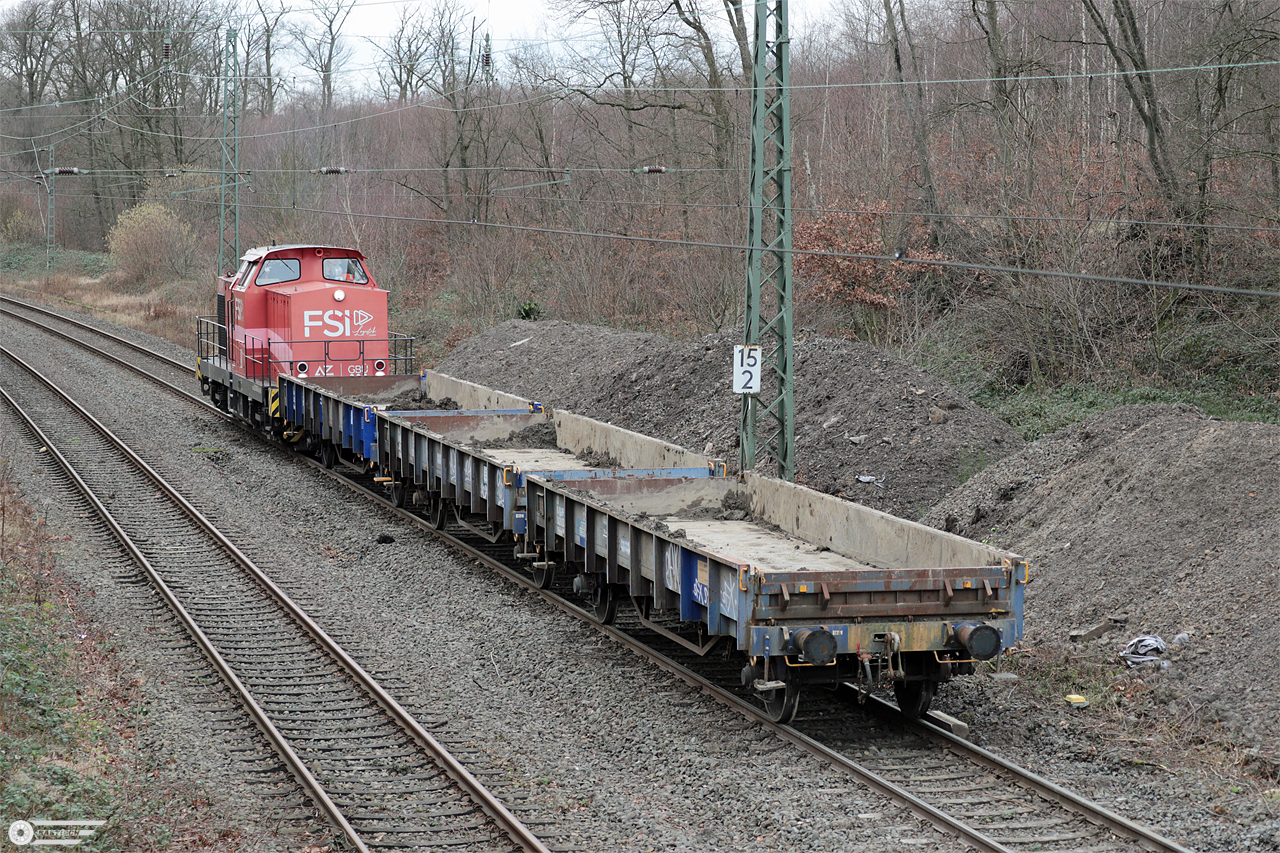

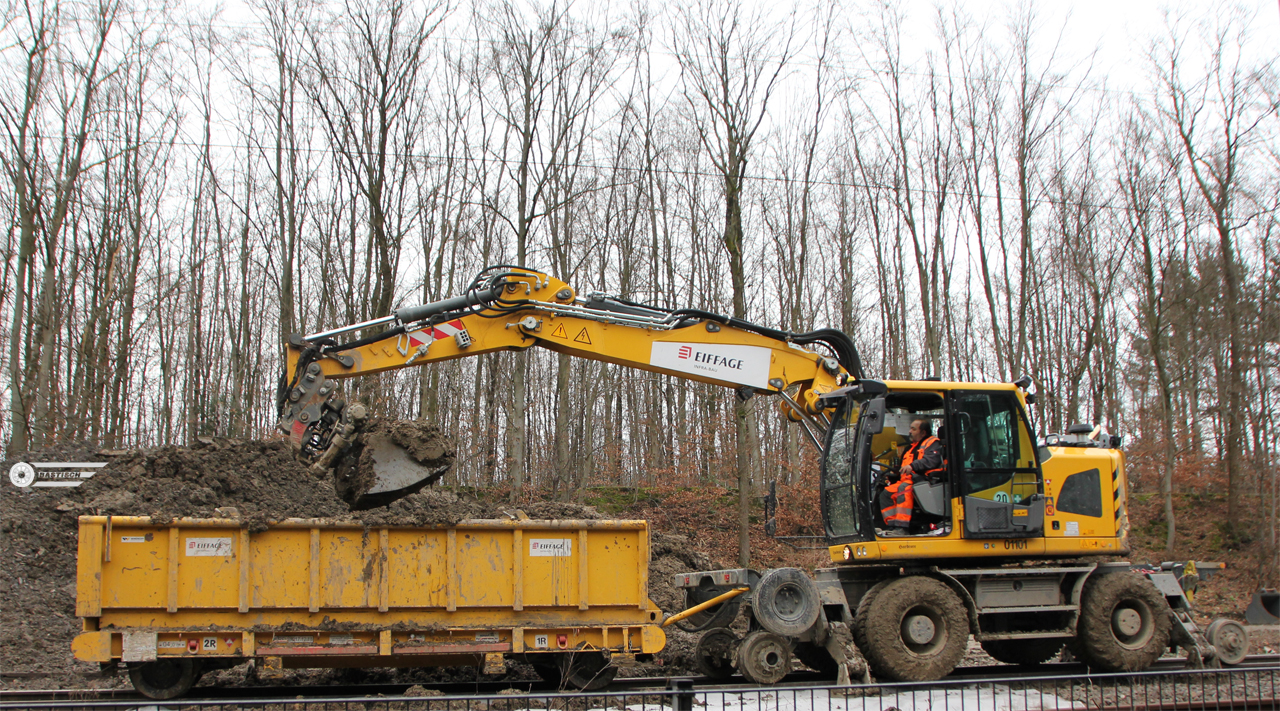

10.Februar 2024 - Zustand

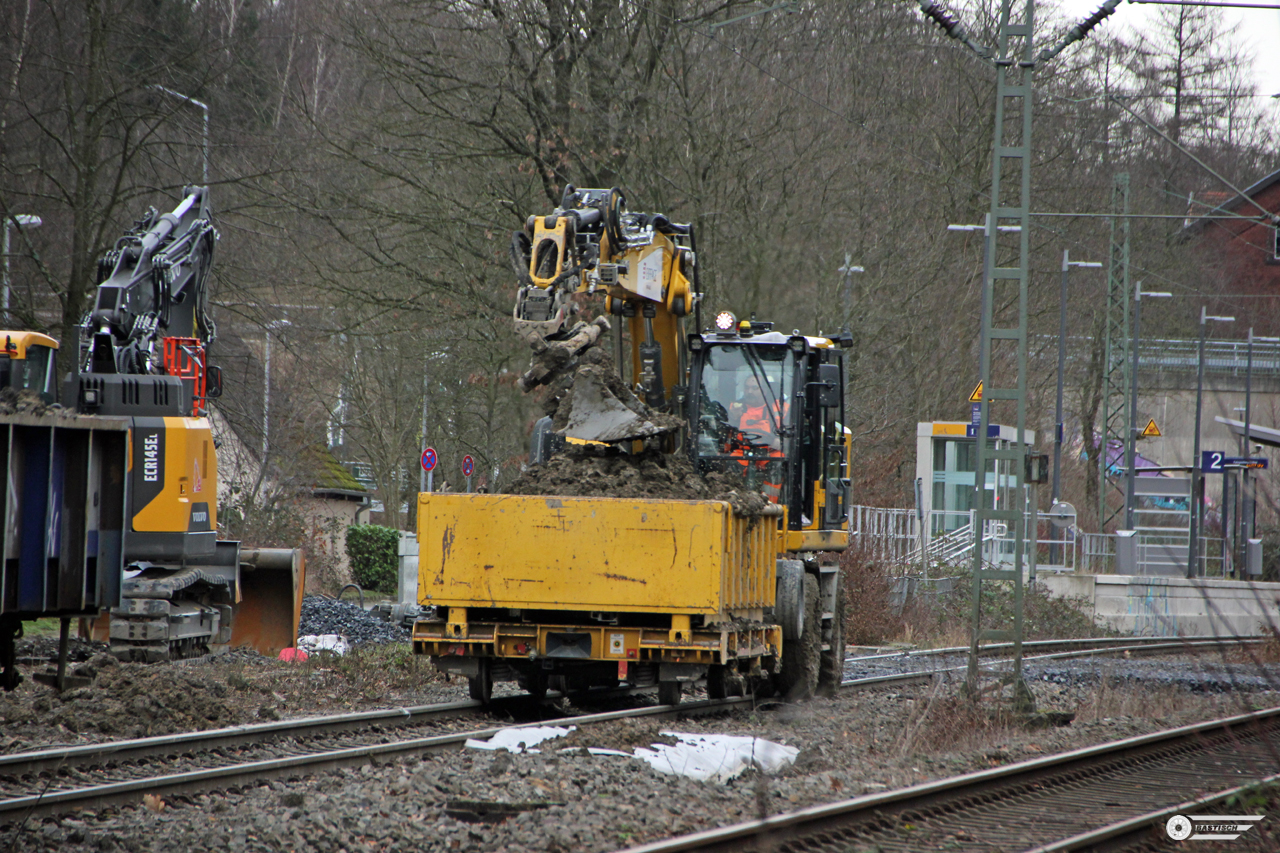

Ankunft Haltepunkt Hösel
Entladung
293 006 - ob damit der Abraum tatsächlich weiterbefördert wurde, entzieht sich meiner Kenntnis. siehe

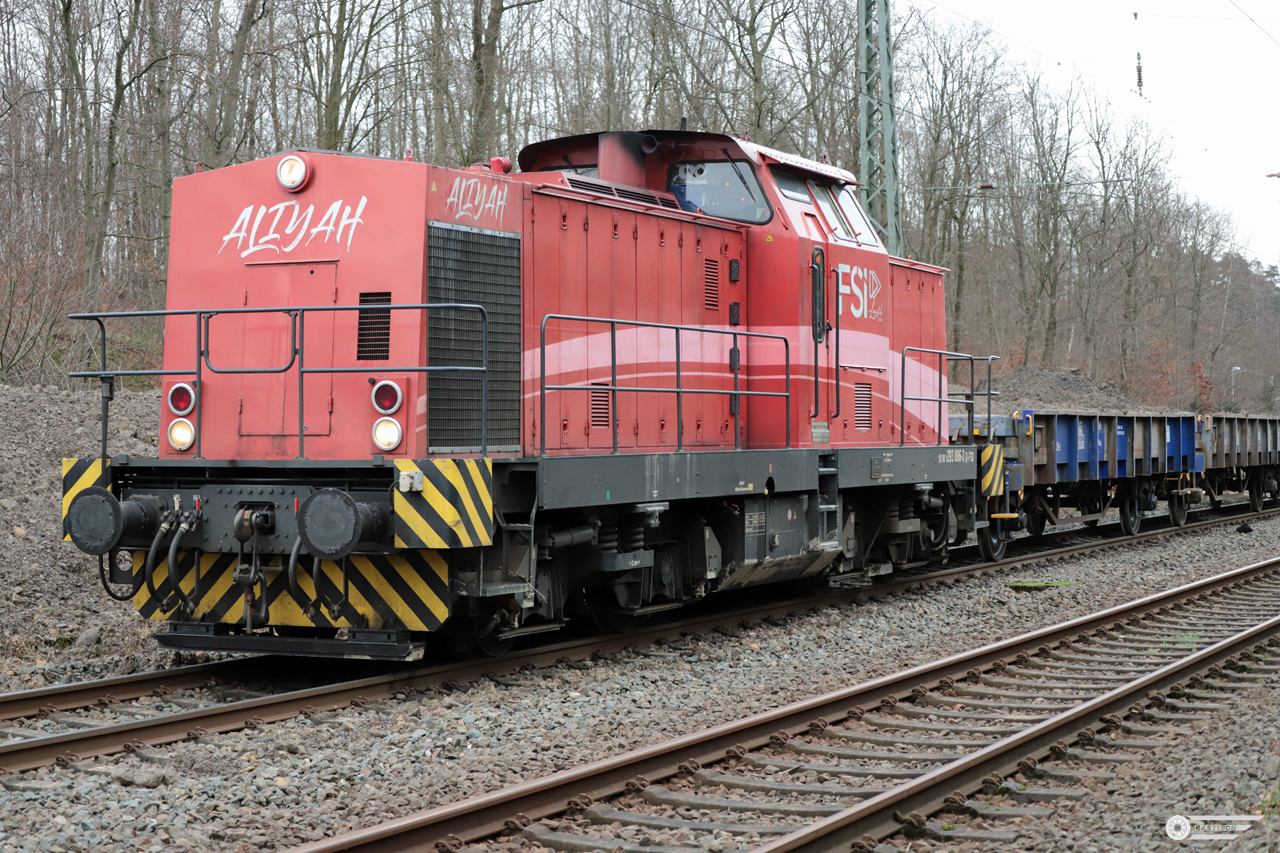

Alijah von vorn. Auf einem Pressefoto der DB aus diesem Zeitraum ist D & D Lok 1404 im Einsatz

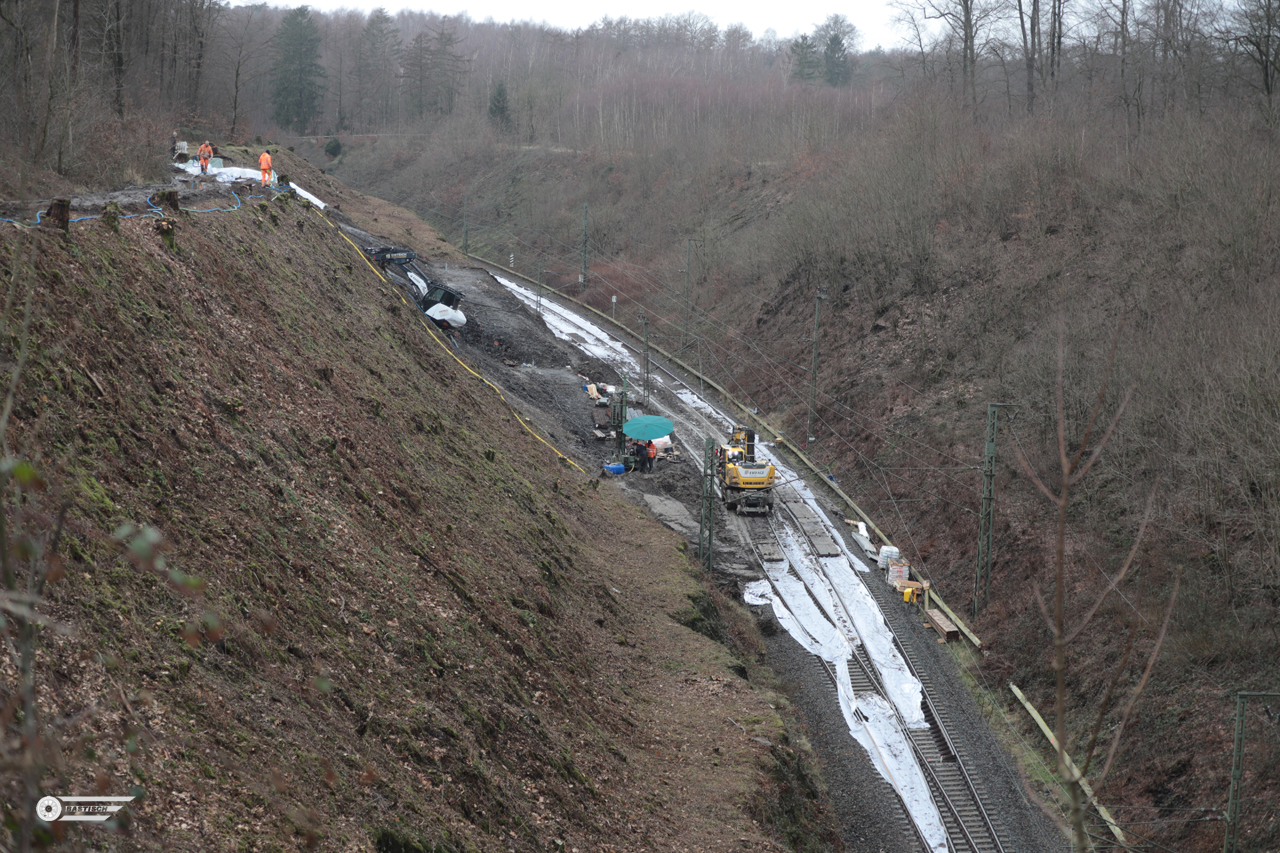

22.Februar 2024 - Zustand

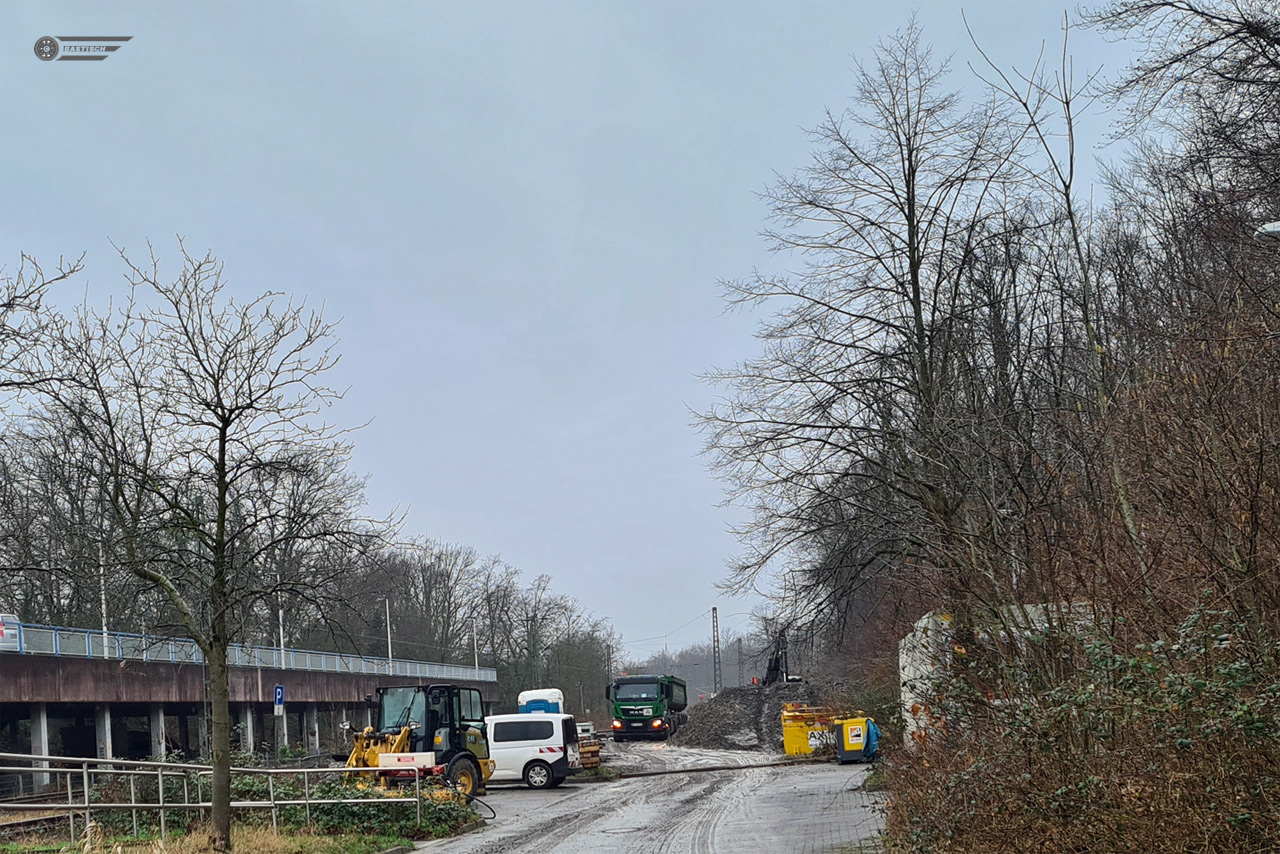

Der Abraum wurde von Lehmann-Baustoffe aus Hösel weggebracht
13.März 2024 - Sicherungsmassnahmen

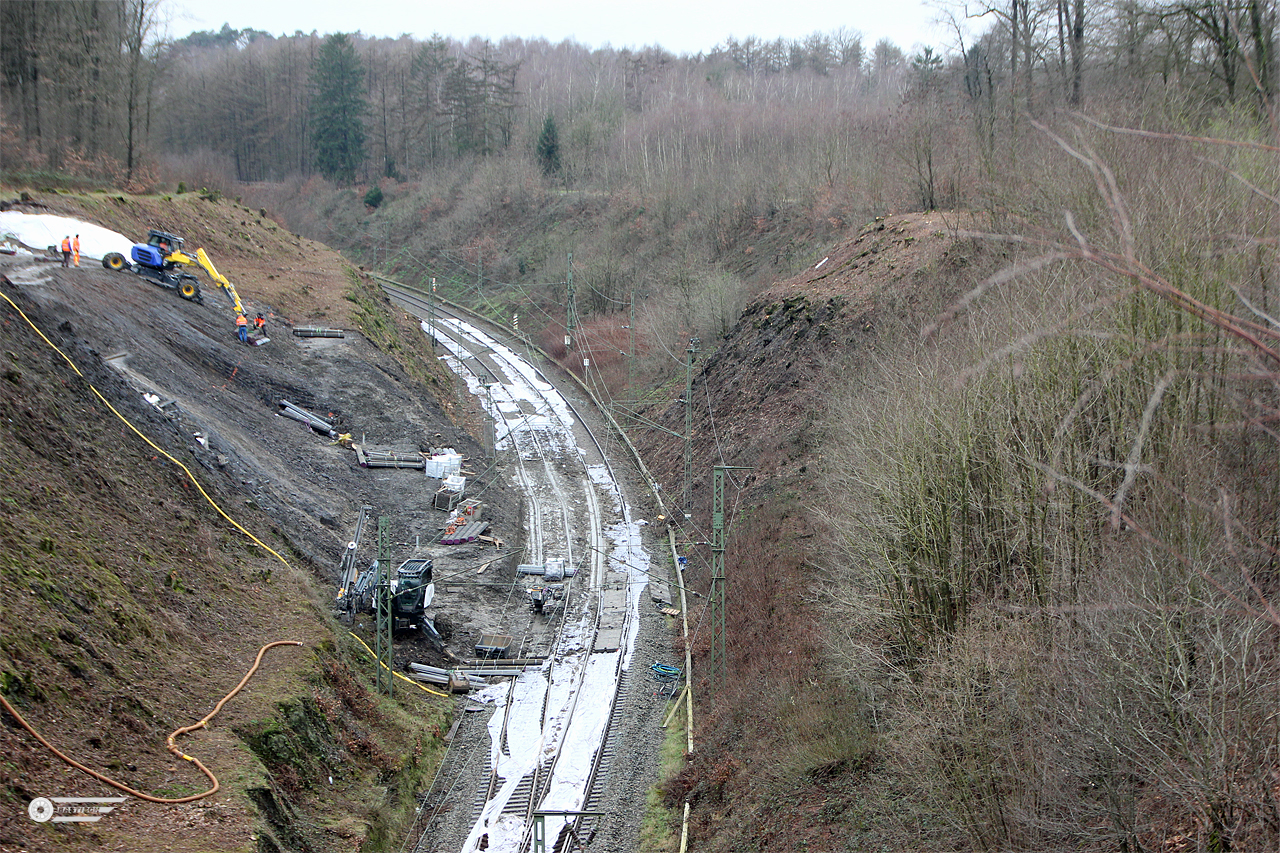

März 2024: Quelle DB/RP

Erst nach Durchführung von umfangreichen Sicherungsmaßnahmen konnten Fachexperten der DB und Geologen mit umfassenden Bodensondierungen und Tiefenbohrungen bis zu 25 Meter den Verlauf von
Gesteinsschichten ermitteln und die Bodenbeschaffenheit analysieren.
Diese Untersuchungen fließen in die Gutachten ein, auf Basis der Ergebnisse werden Sanierungs- und Hangsicherungsmaßnahmen geplant. Diese Arbeiten sind planmäßig abgeschlossen, die beauftragten
Bauunternehmen räumen derzeit die Baustelle.

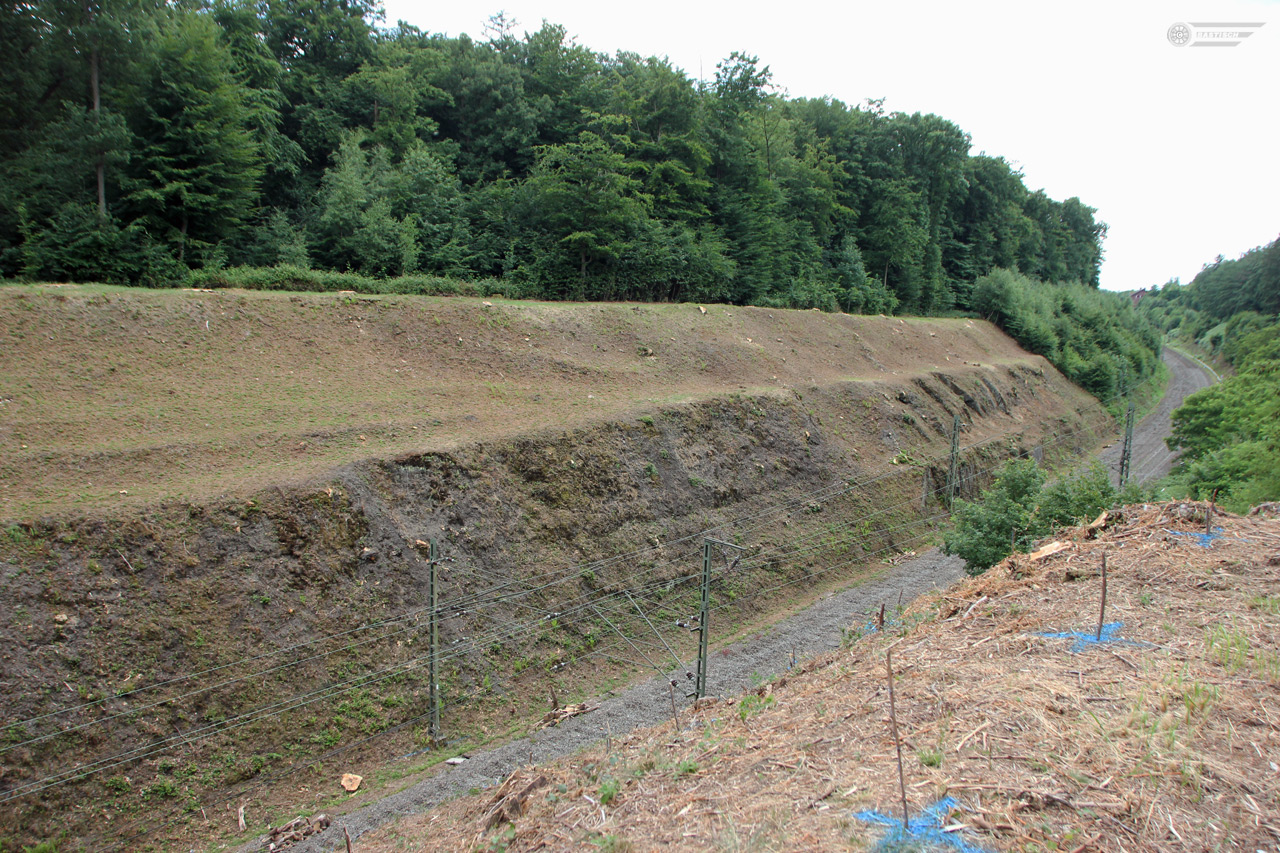

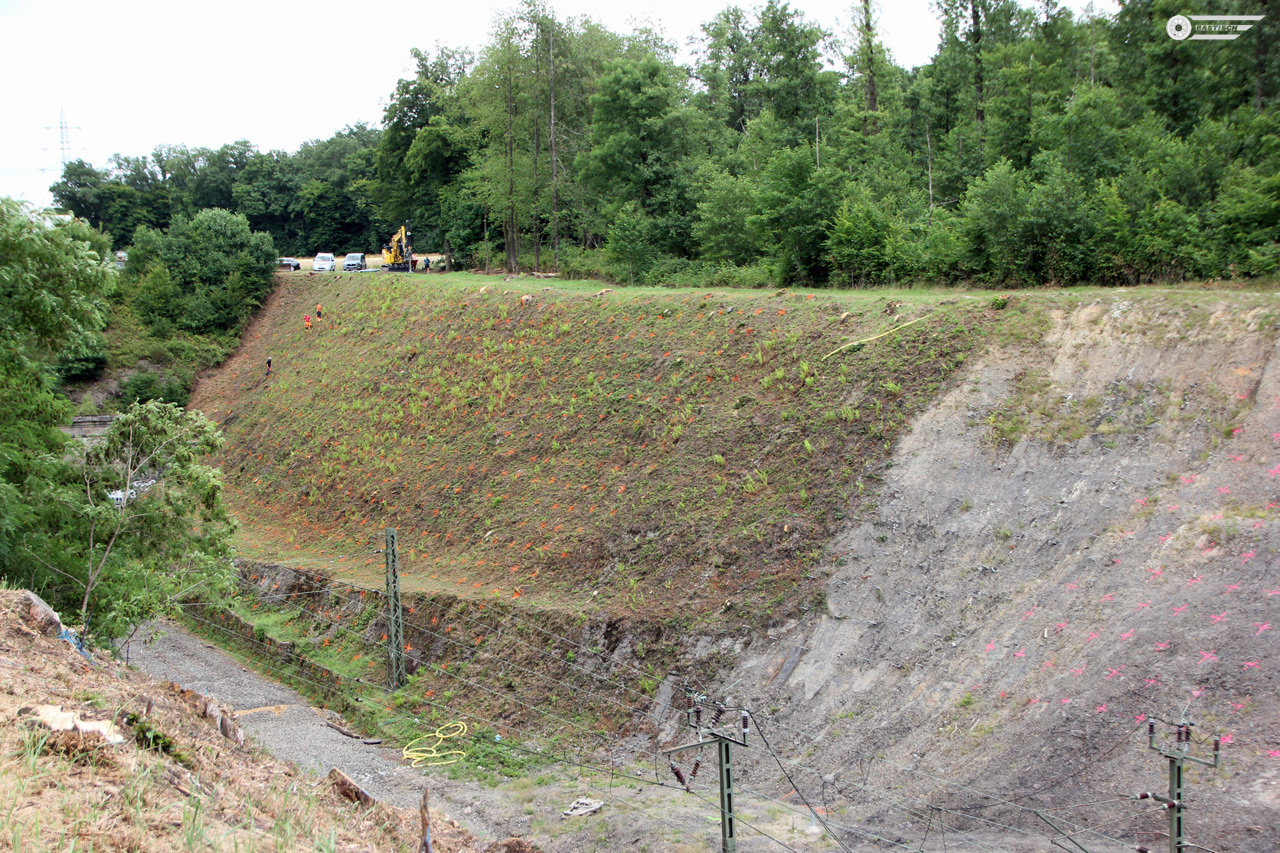

28.Juni 2025 - Aus Richtung Hösel sind ab km 15,8 die Gleise entfernt
28.Juni 2025 - Die Markierungen für die Anker zur Hangsicherung sind gesetzt.

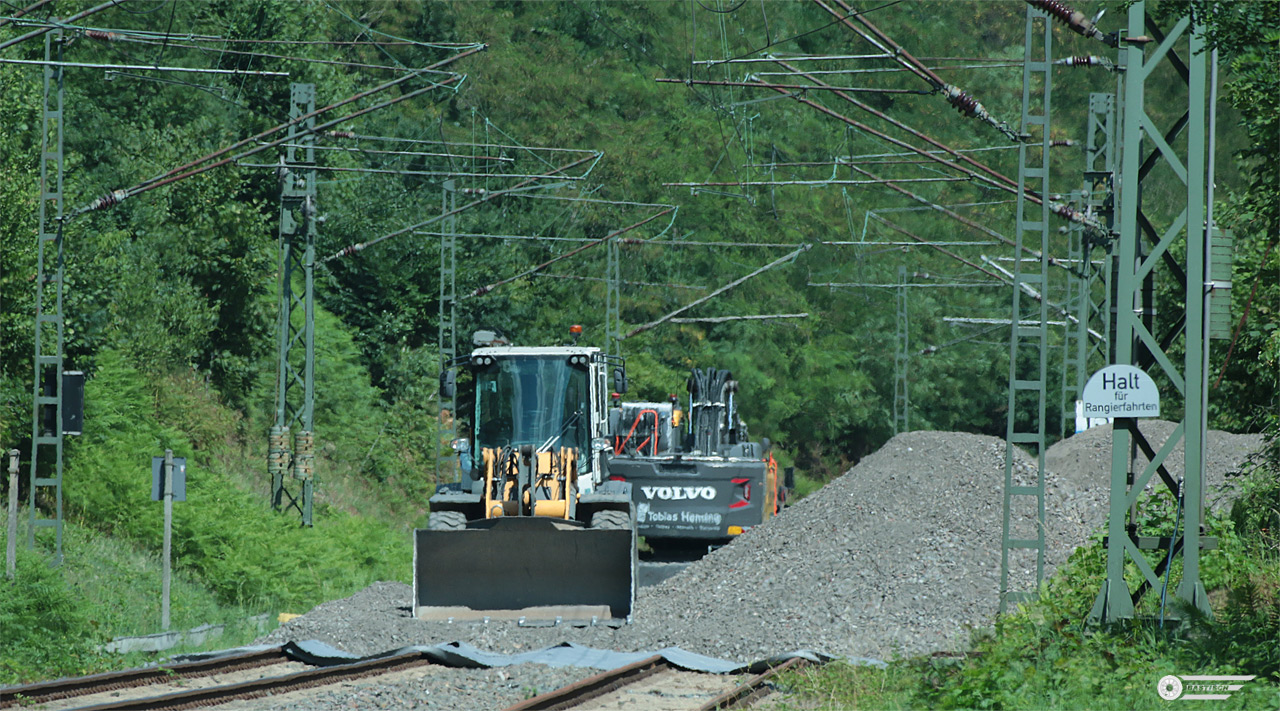

4.Juli 2025 -Blick vom Bahnsteig in Hösel Richtung Tunnel. Abgedeckt wurden die Gleise bis km 15,8. Aus besseren Bahnzeiten ist die Tafel "Halt für Rangierfahrten" übriggeblieben.
Ab km 15,8 wurde die Schotterfläche Richtung Tunnel mit Blechen abgedeckt.

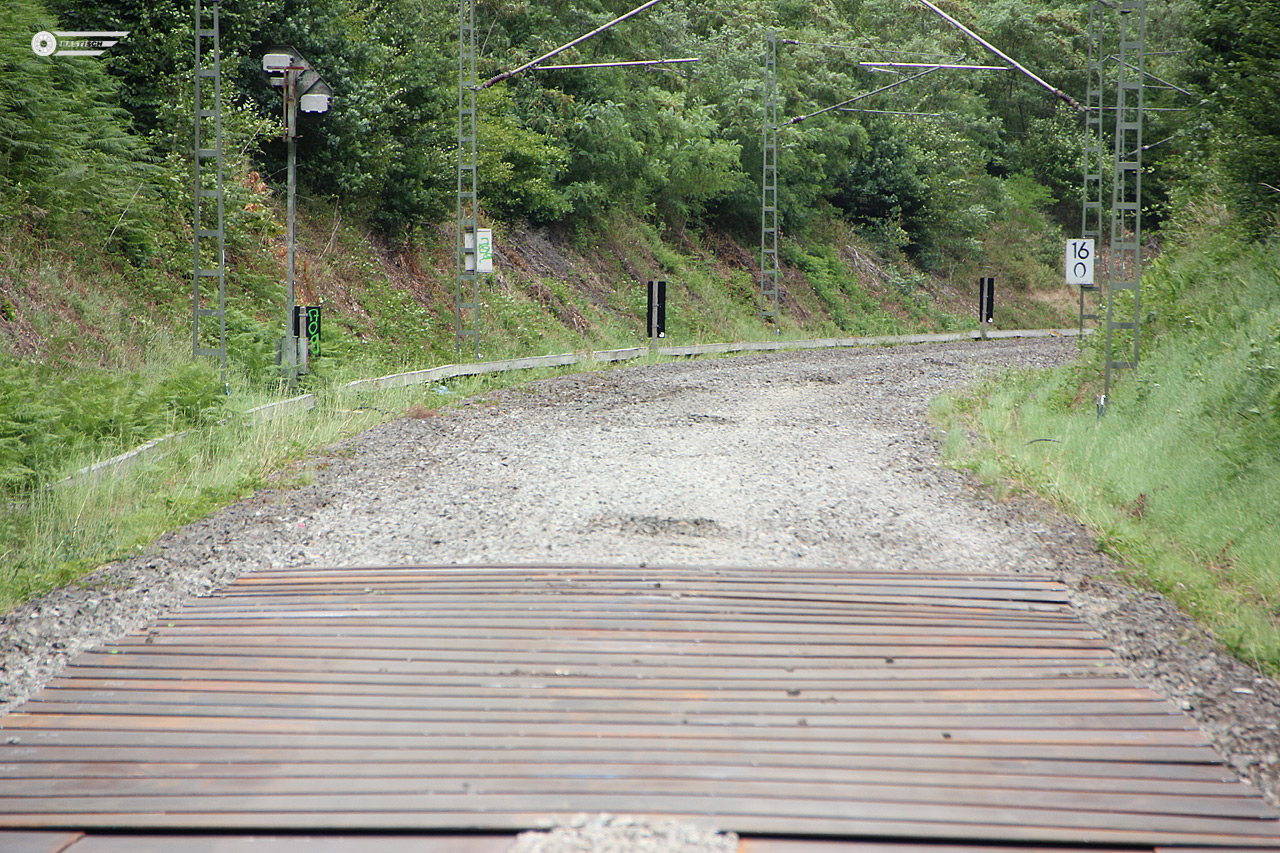

5.Juli 2025 - Blick Richtung Bahnsteig Hösel

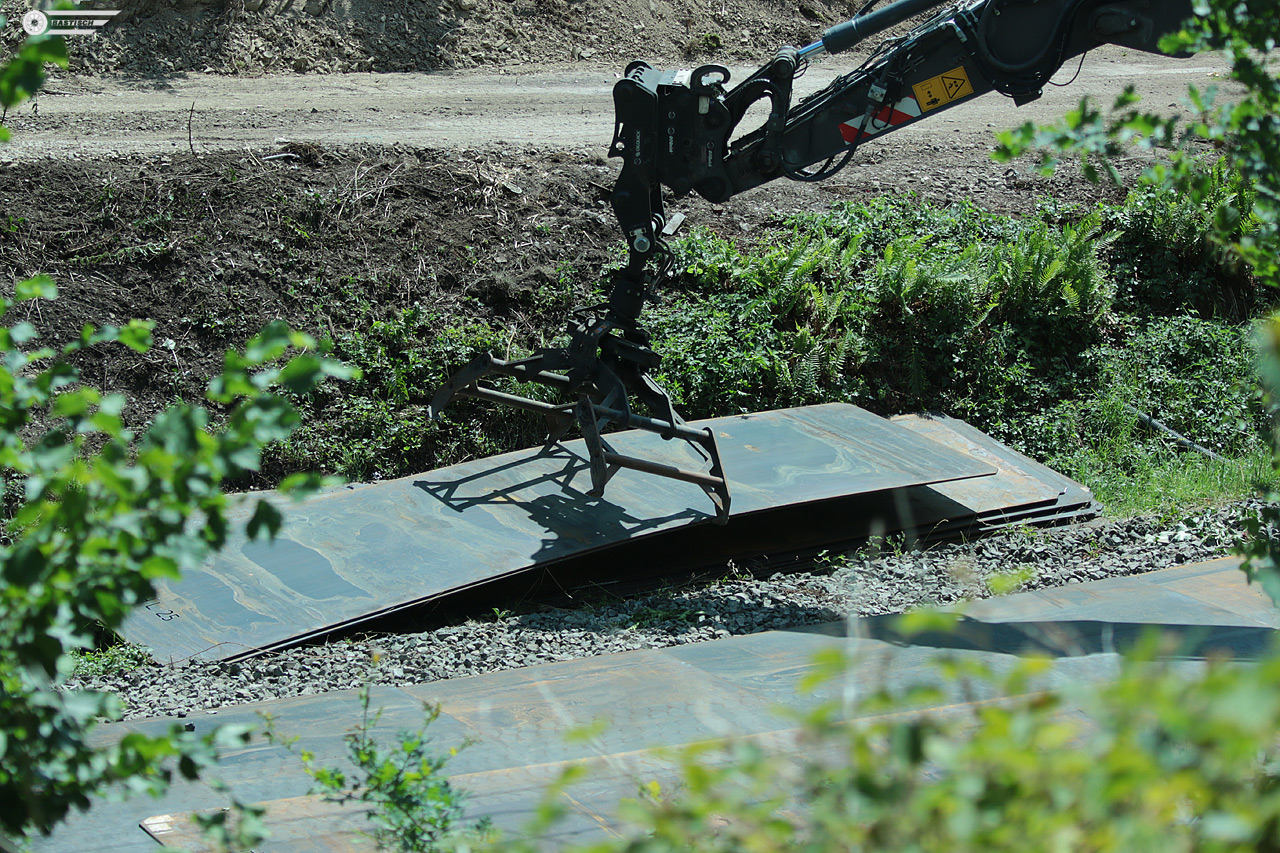

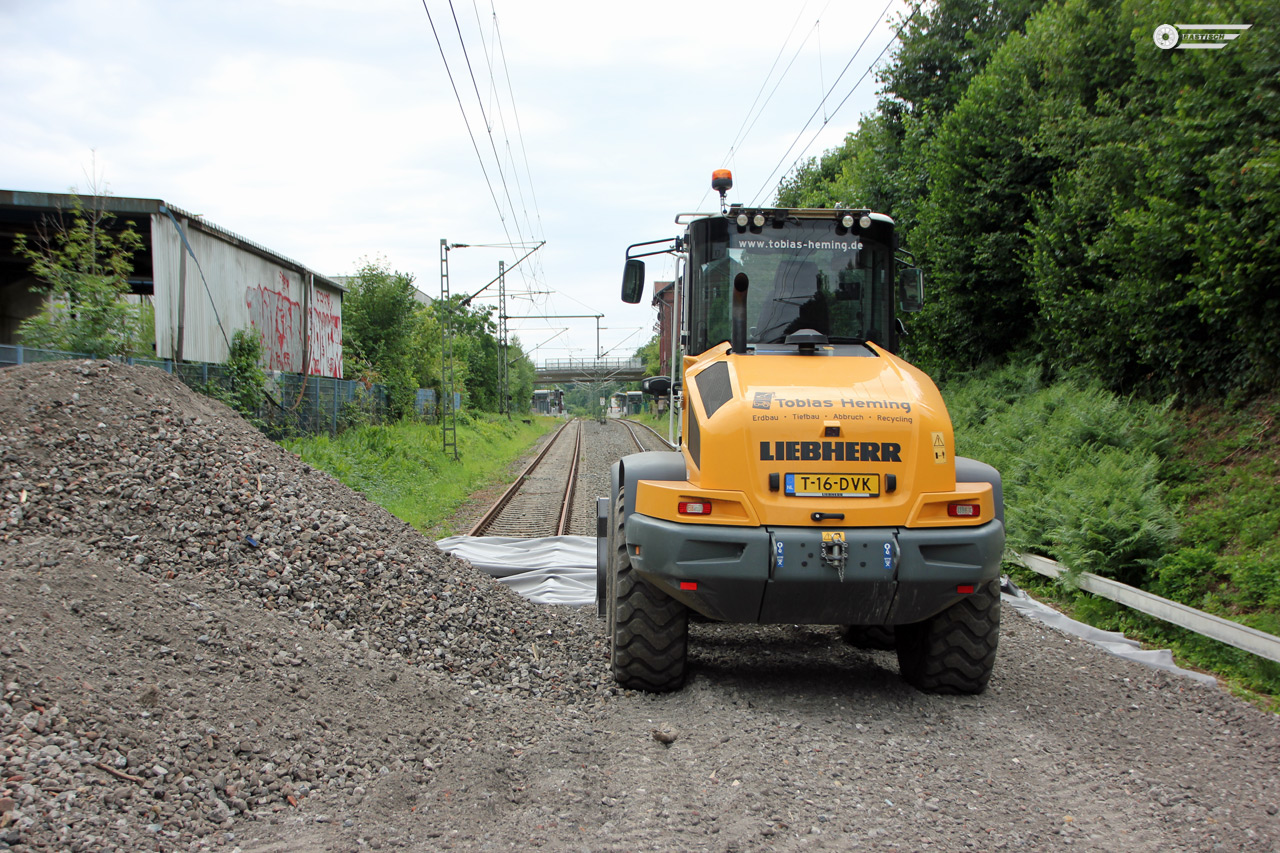

5.Juli 2025 - Bleche Richtung Hösel
Auslöser für weitere Aufnahmen war der Beitrag von Philipp Nagl (Vorstandsvorsitzender der DB InfraGO AG) in DSO vom 05.08.2025 Link >>KLICK

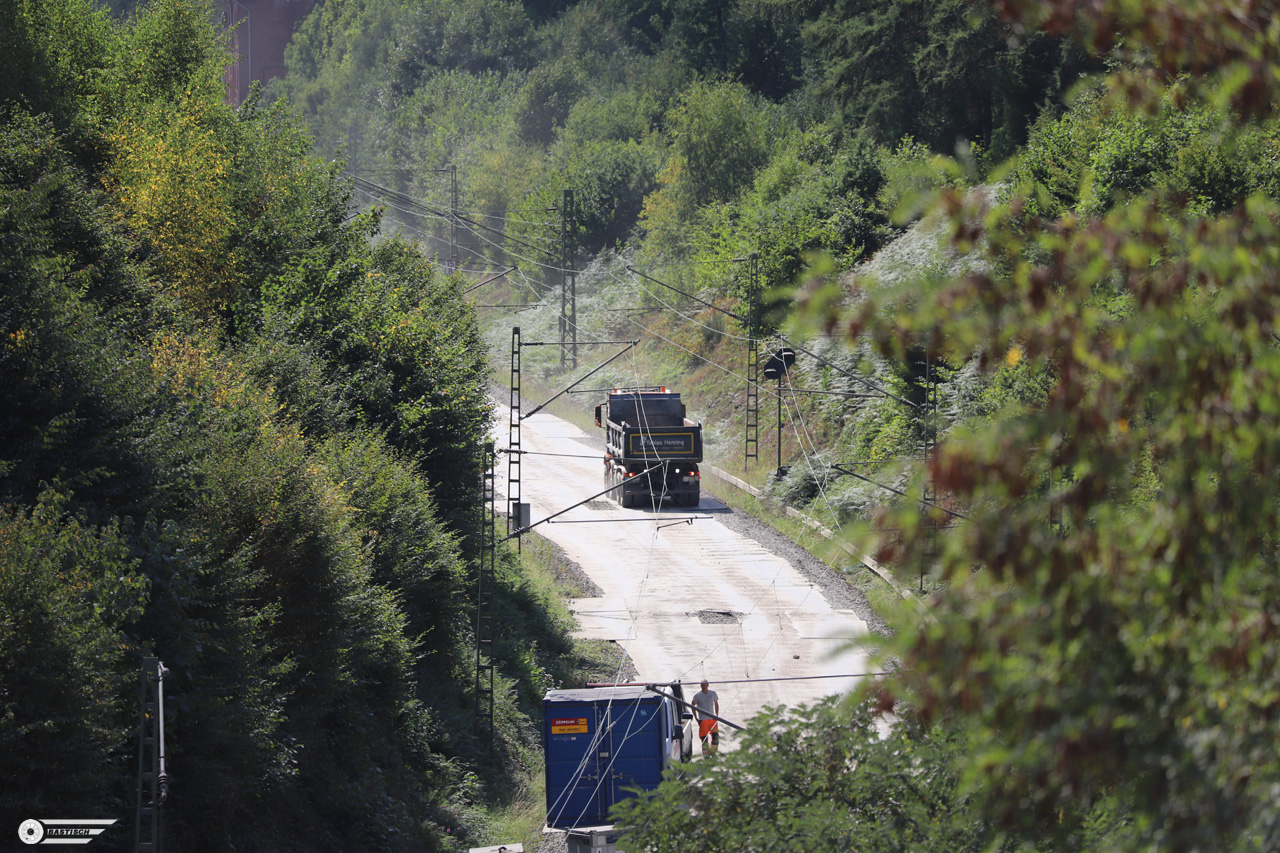

21.August 2025 - Wo "einst"die S6 fuhr - hier vor dem Höseler Tunnel - eine Baustrasse auf Blechen

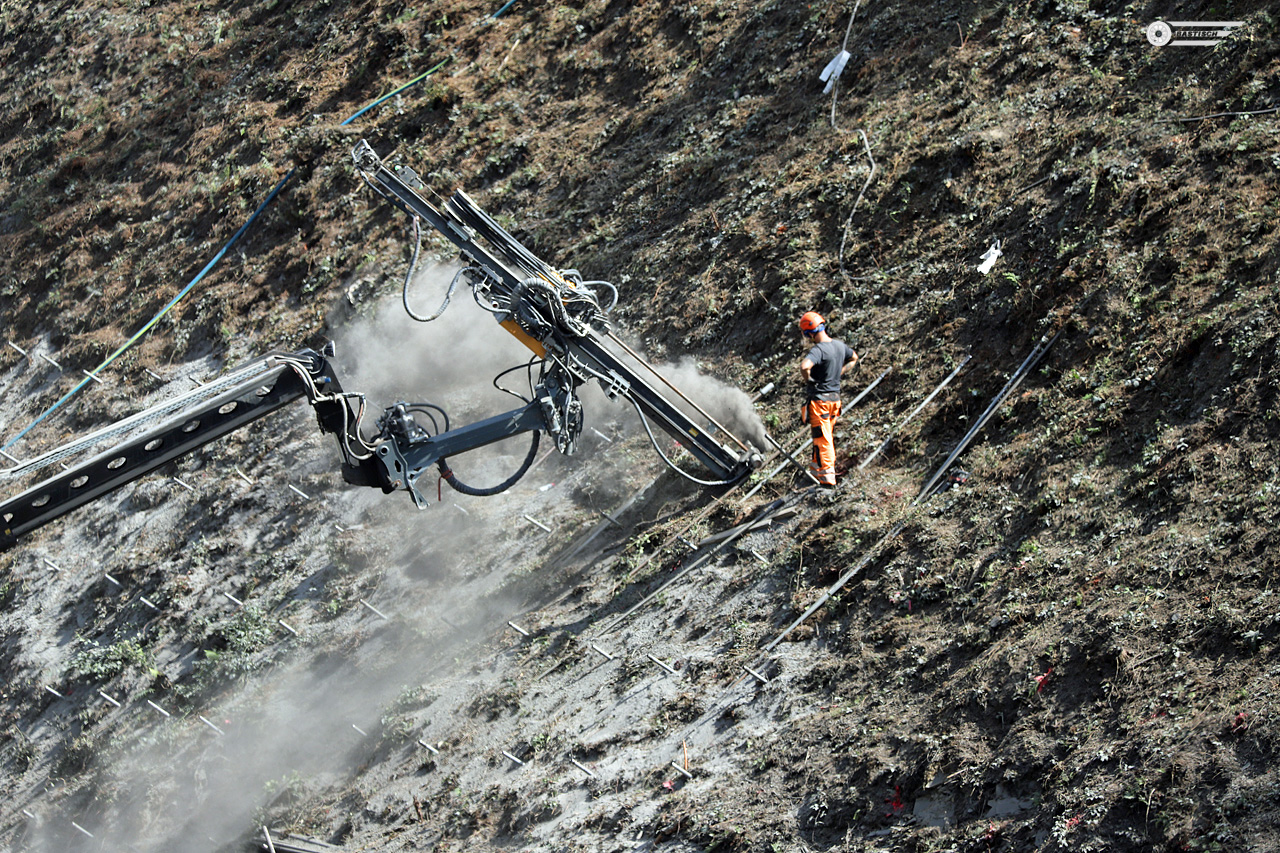

Tunnelportal - verstaubt vom einbringen der Microphähle

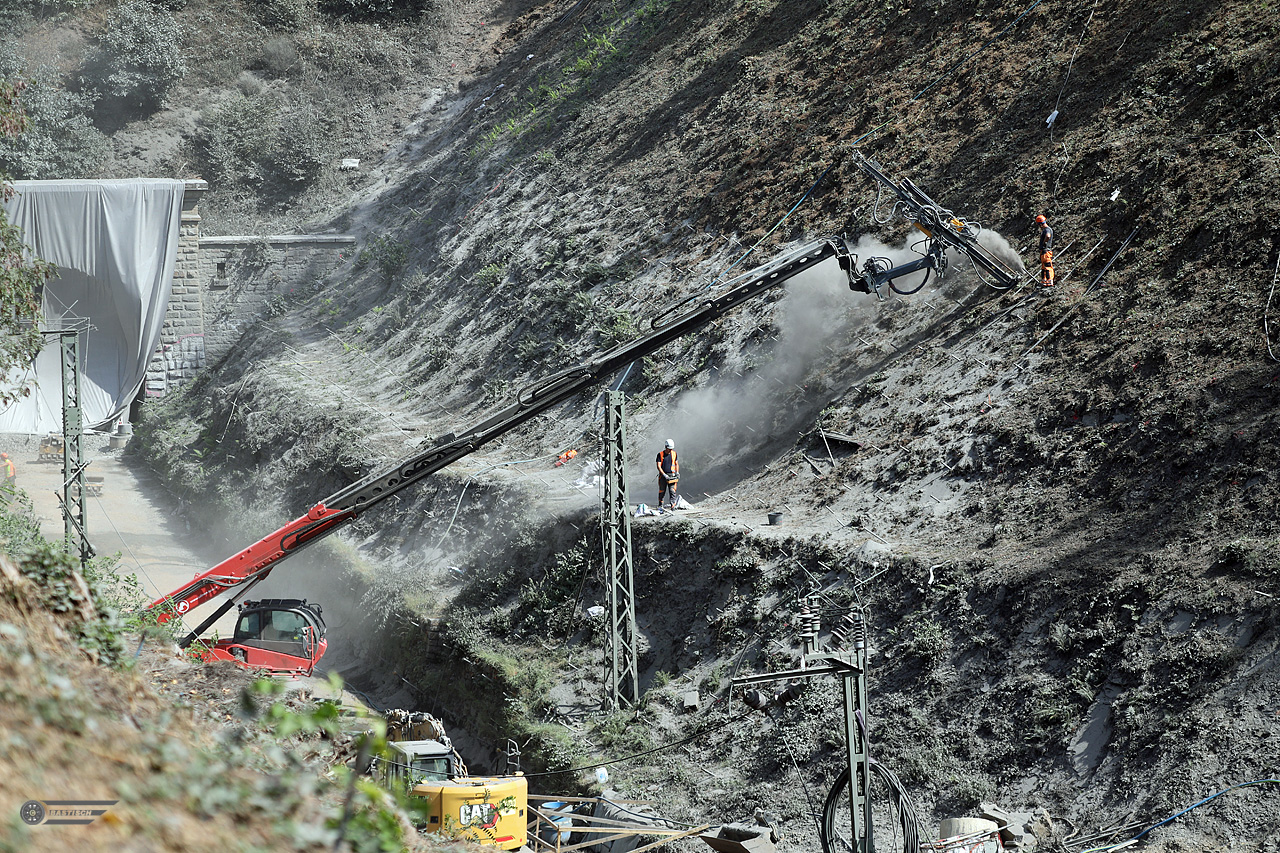

Ischebeck Titan Stahltragglieder zur Böschungssicherung werden gesetzt
An diesen Stellen ist wohl kein Einsatz eines Scheitbaggers >>KLICK möglich
eingebrachte Microphaele
Nahe des Tunnels ist der Hang zu steil. Bohrpfähle für eine zu errichtende Stuetzmauer

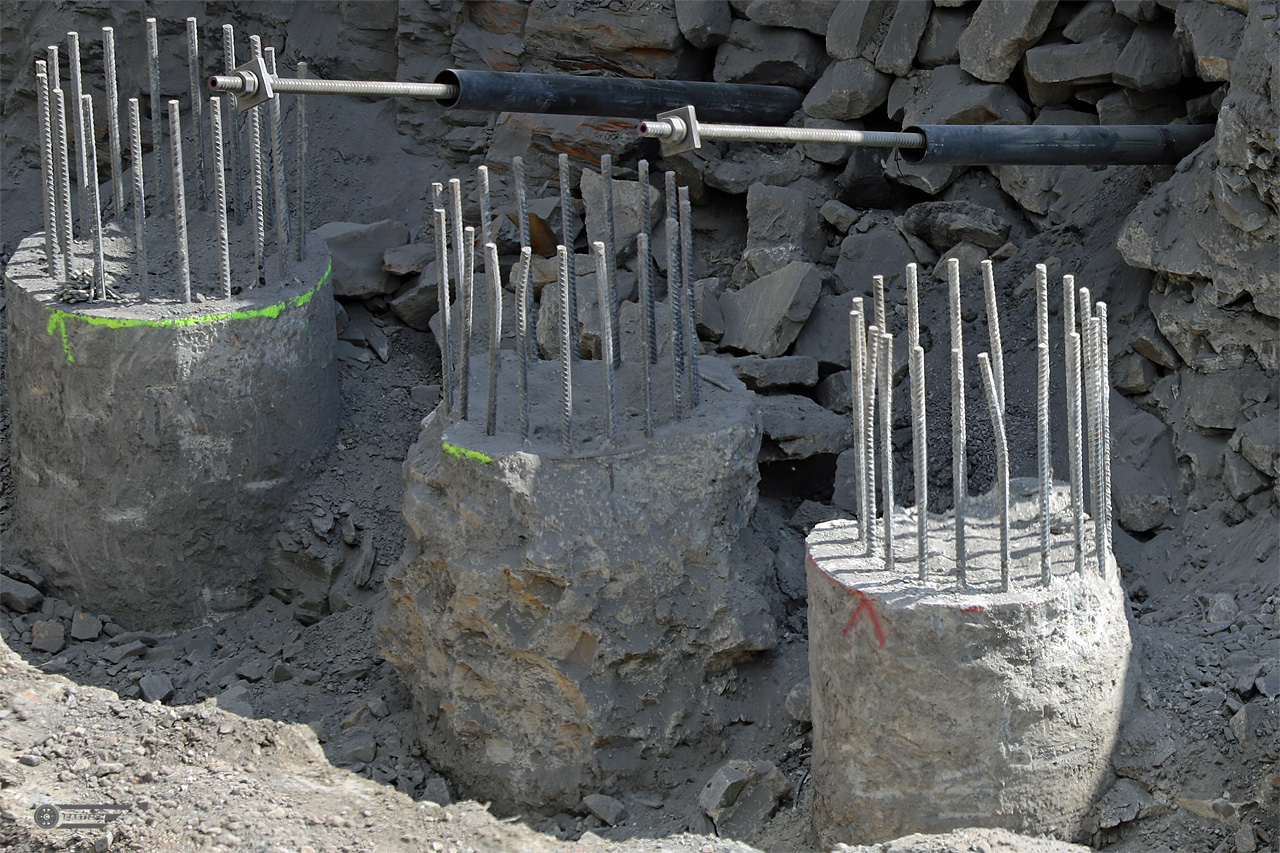

Detail

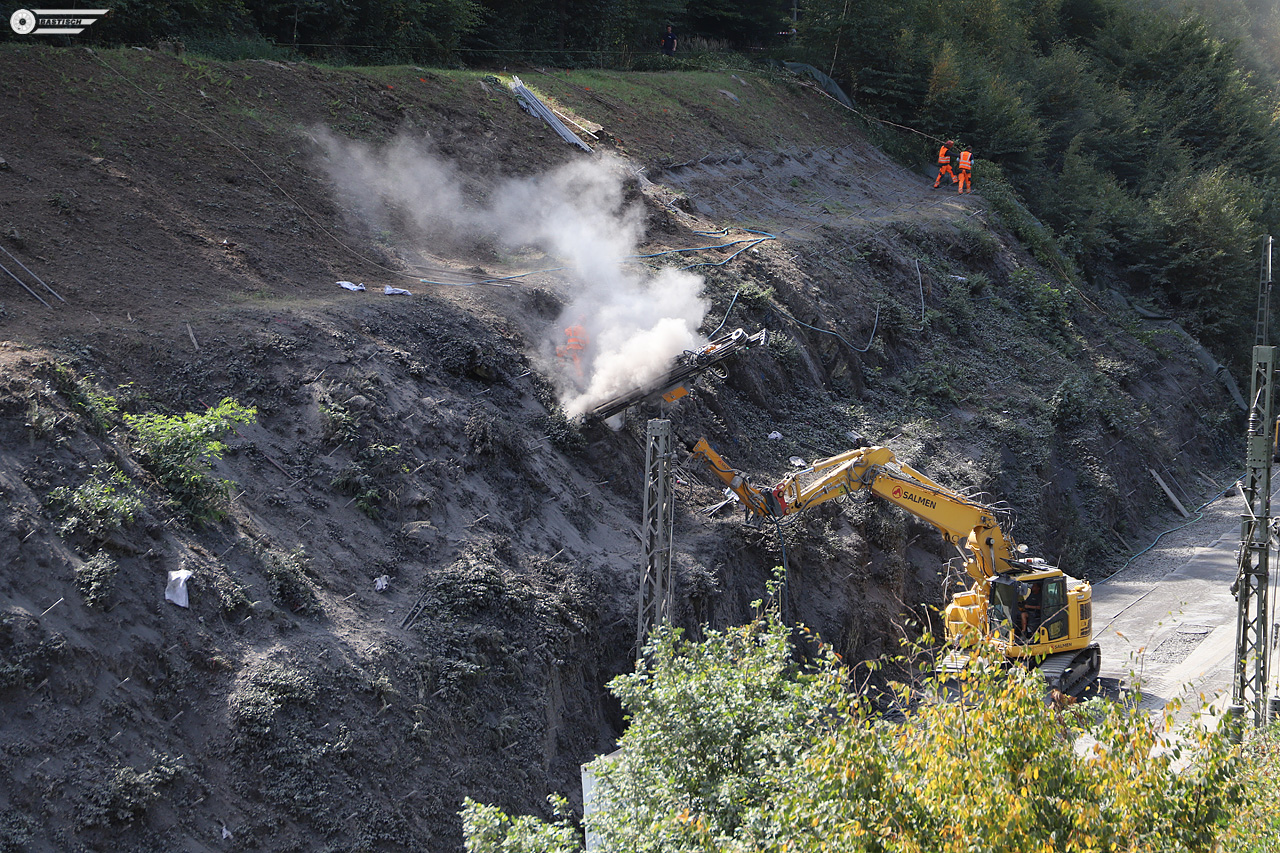

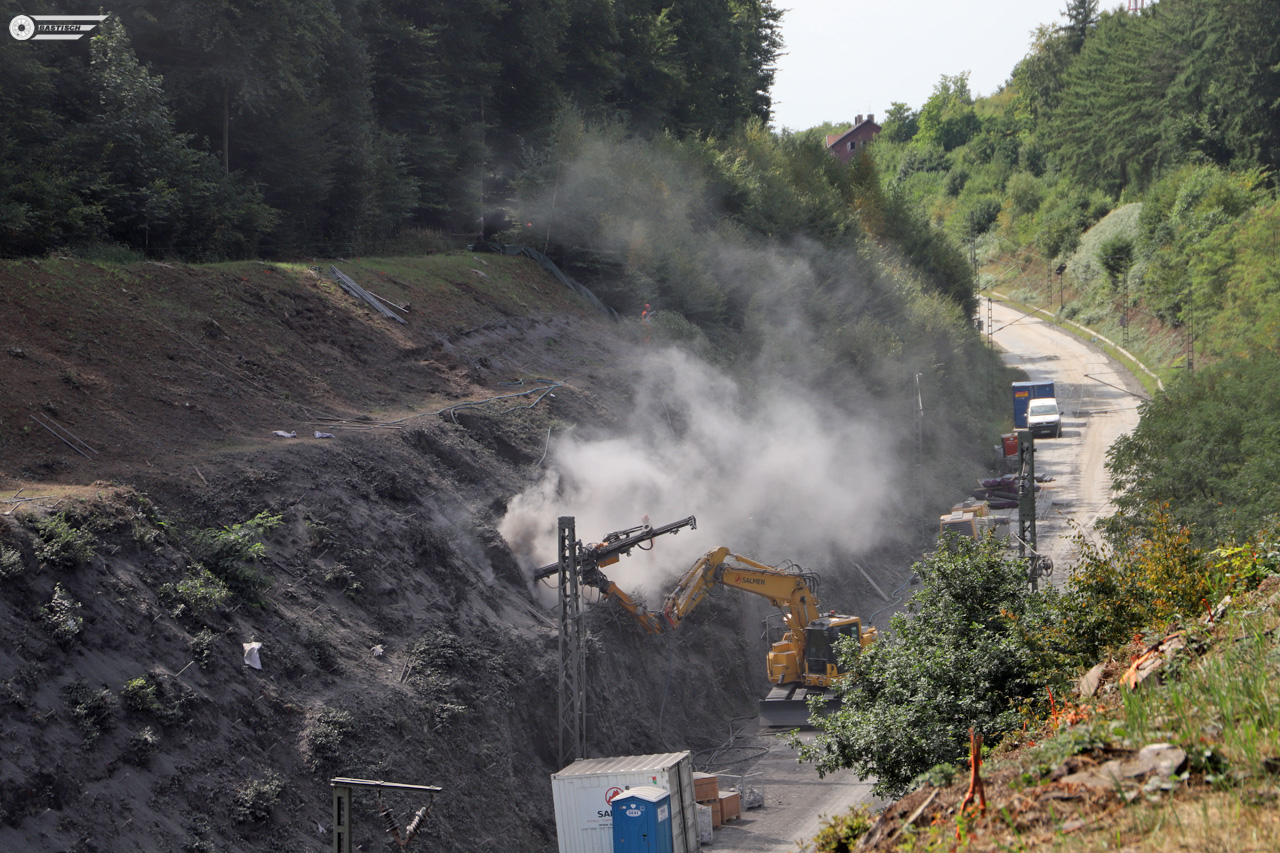

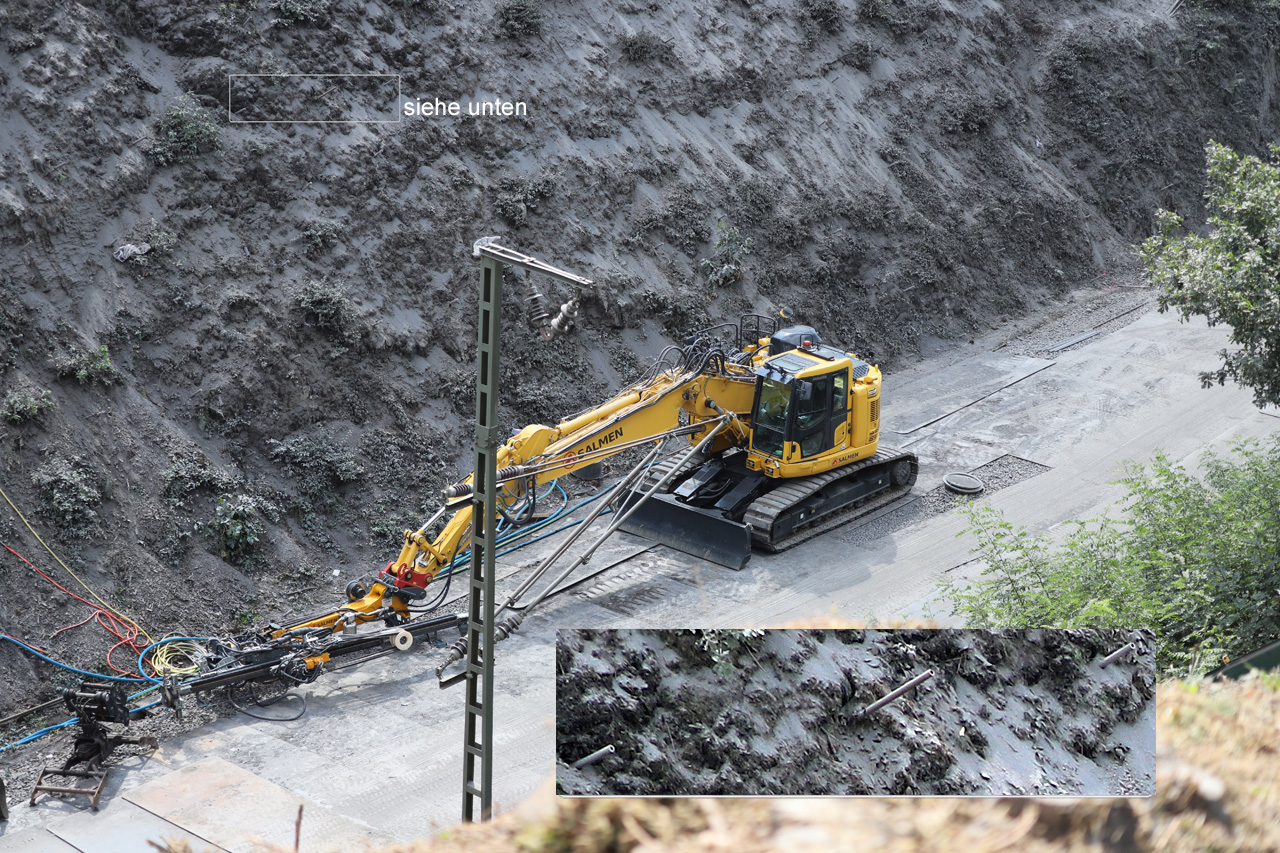

27.August 2025 Heute ist der Salmen-Komatsu im Einsatz. Oben rechts: Mitarbeiter eines Baumpflegebetriebs aus Arnsberg
Mittlerweile wird es ziemlich staubig

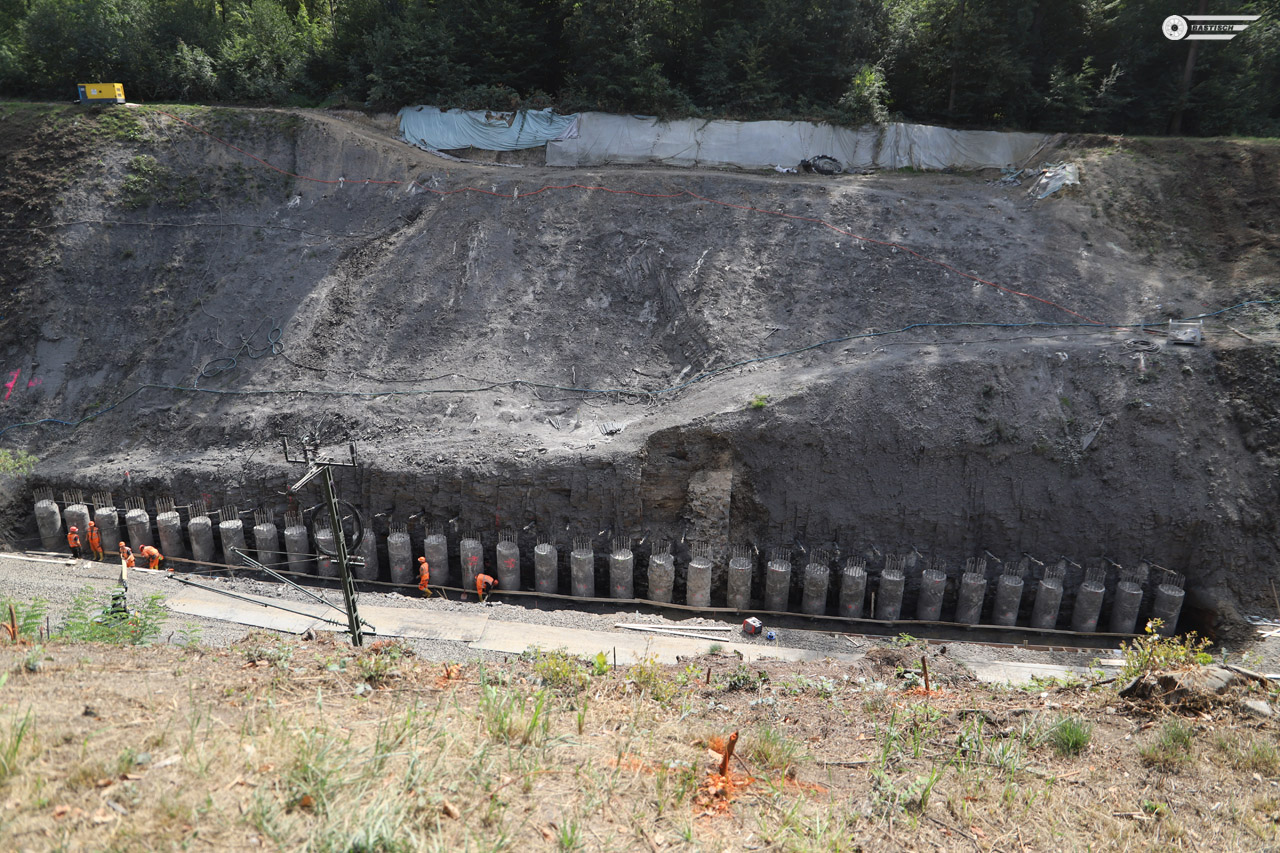

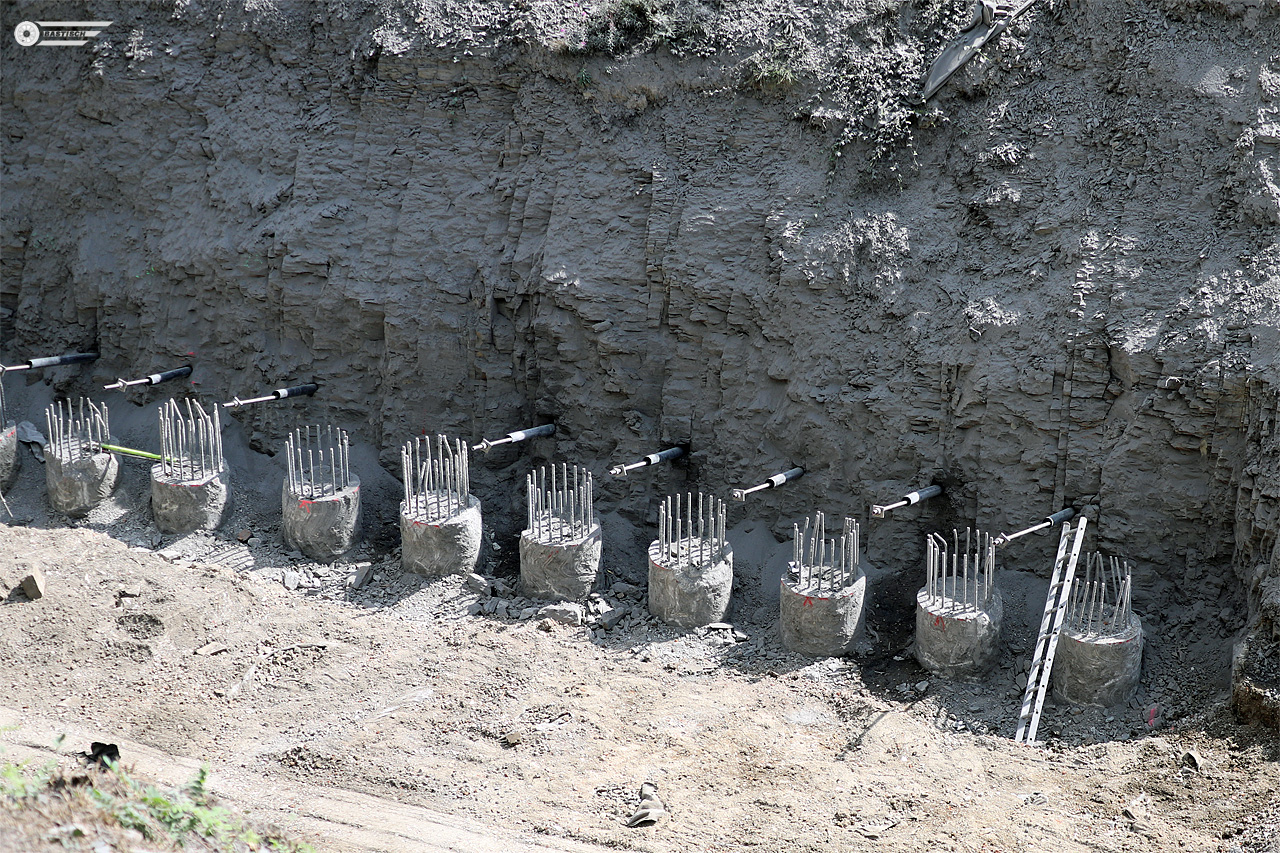

Die Bohrpfaehle im heutigen Zustand

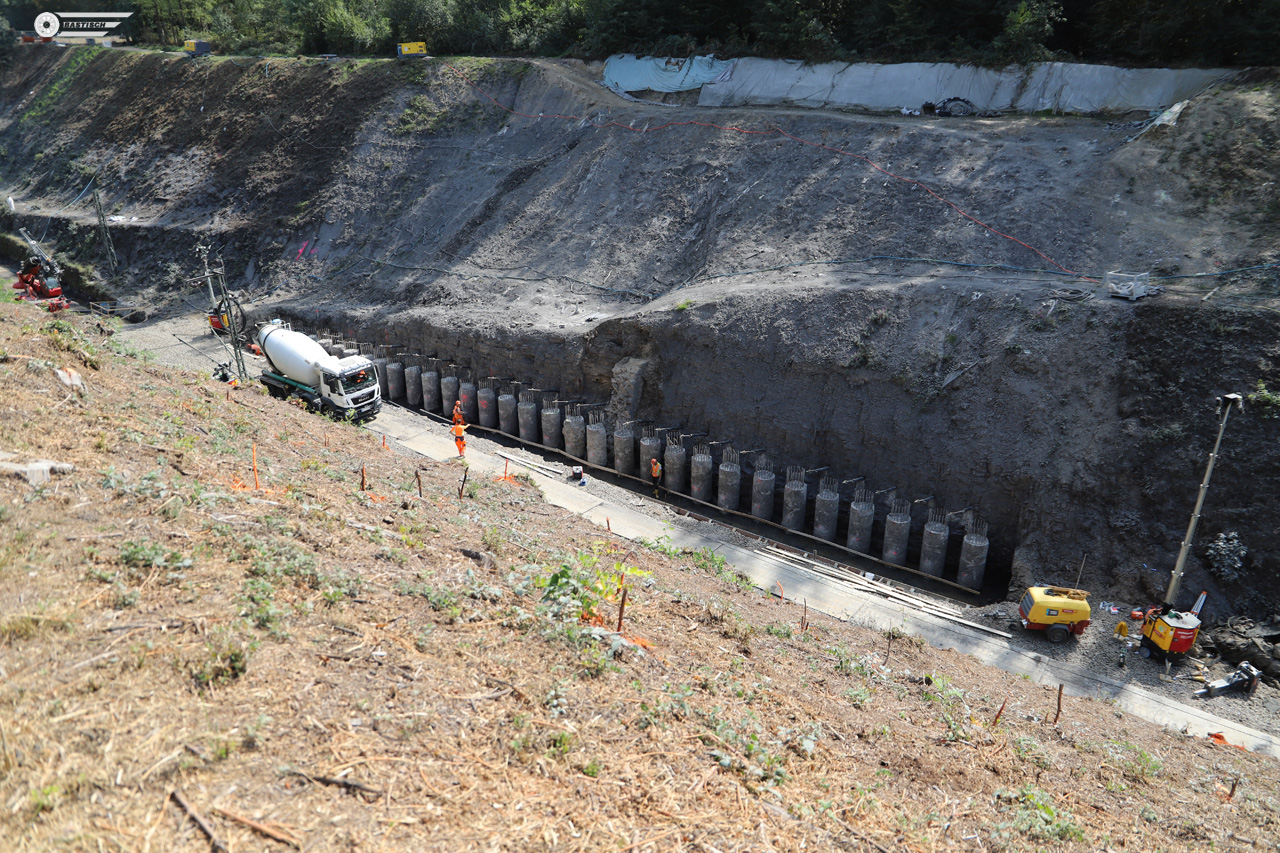

Betonmischer im Einsatz / Beleuchtungsanlagen für Nachtarbeiten stehen bereit / im Vordergrund: Auch auf dieser Seite der Strecke sind Markierungen für Sicherungsmassnahmen sichtbar.

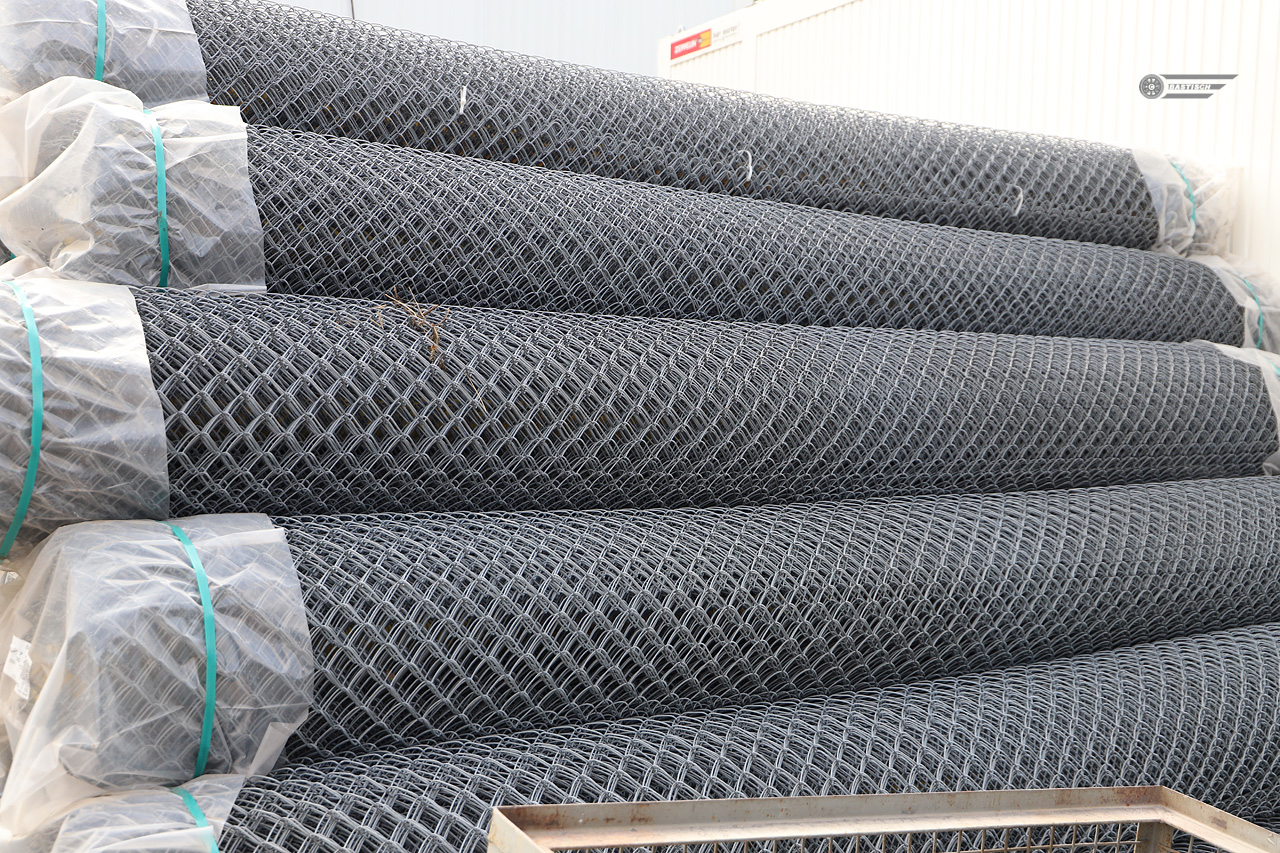

Drahtnetze System Tecco ® zur Hangsicherung

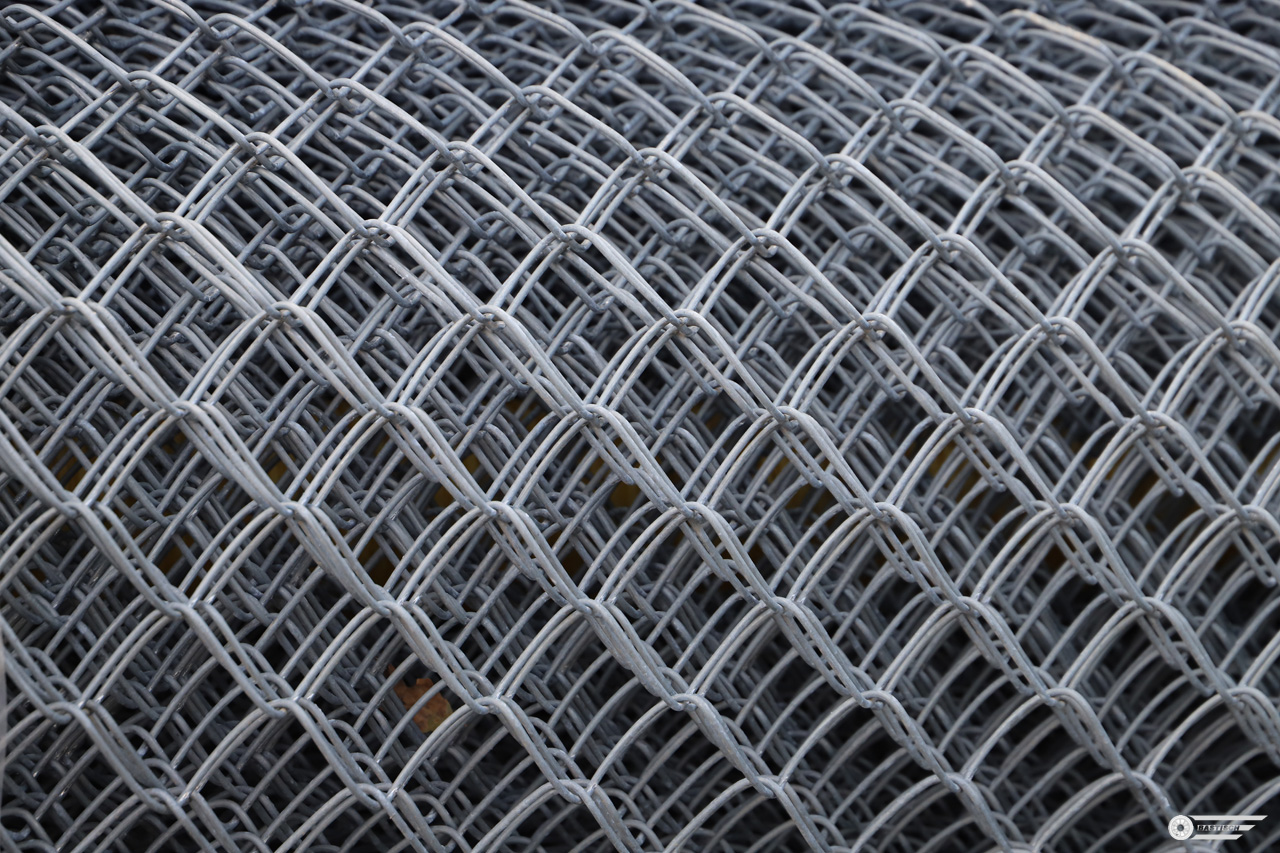

Material Zink/Alu

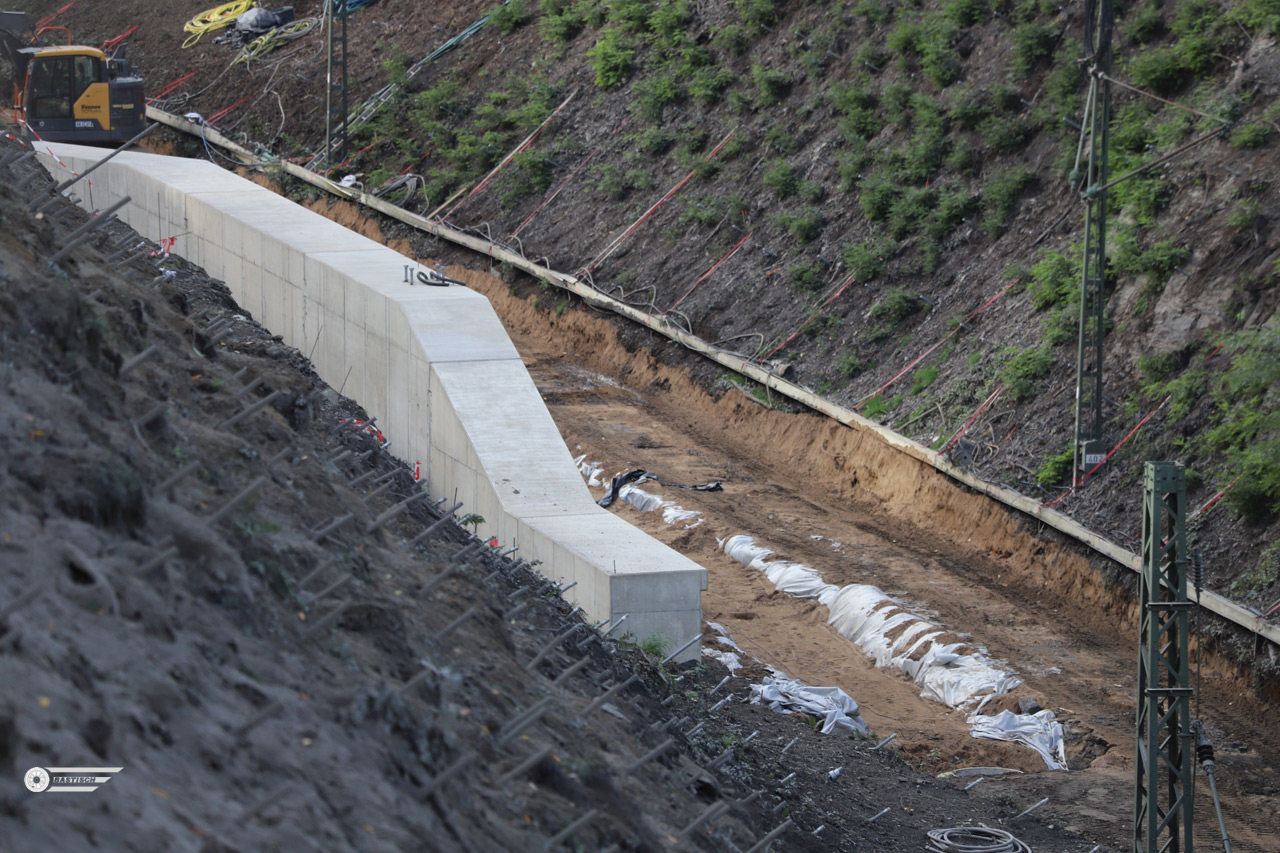

5.Oktober 2025 - Die Stützmauer ist fertig

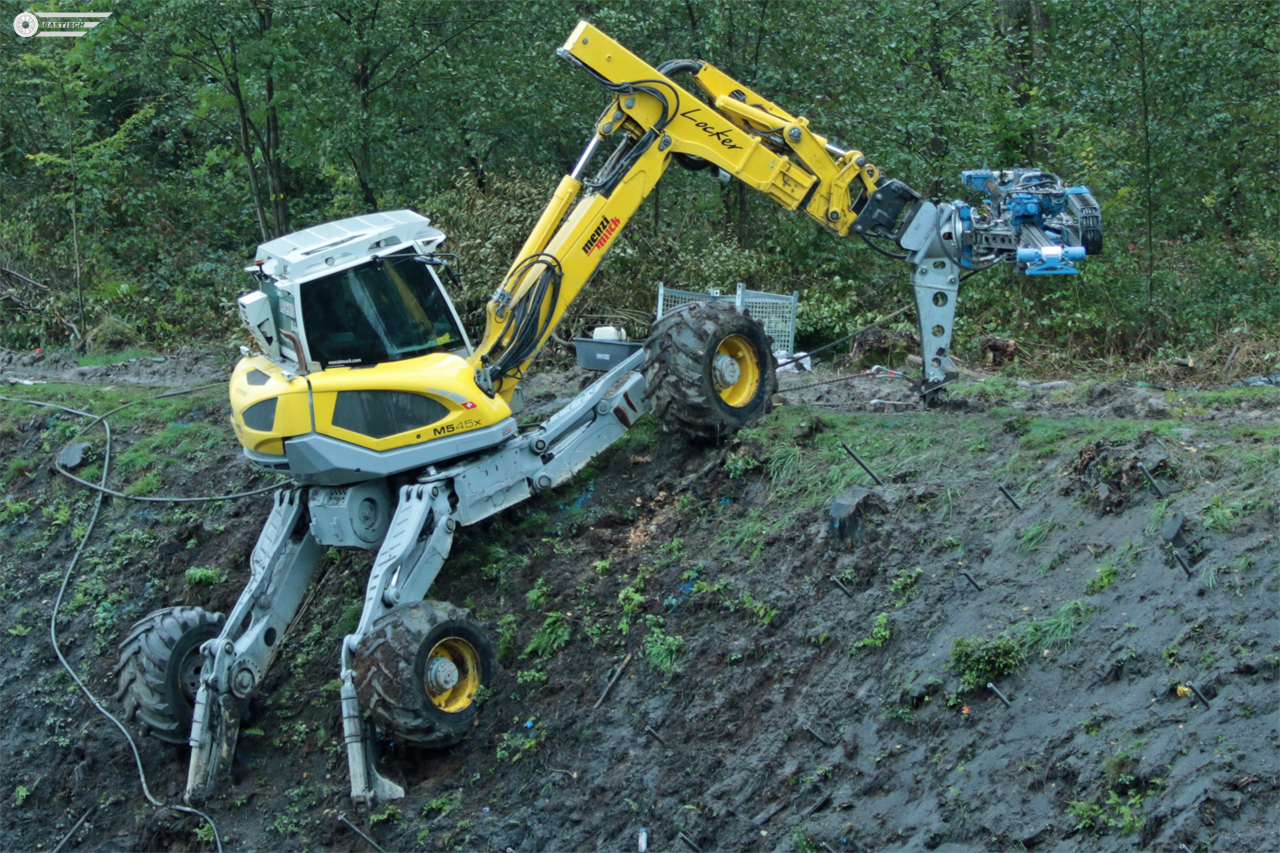

Ein Schreitbagger (Fabrikat Menzi Muck / Typ M545x) der Firma Locker
Die Baustrasse - Die ausgelegten Bleche sind entfernt.
12.Oktober 2025 - Hier deutlich zu sehen: Über die eingelassenen Pfähle kommt zuerst die Jute und danach die Metallnetze und abschließend die Netzbefestigungen

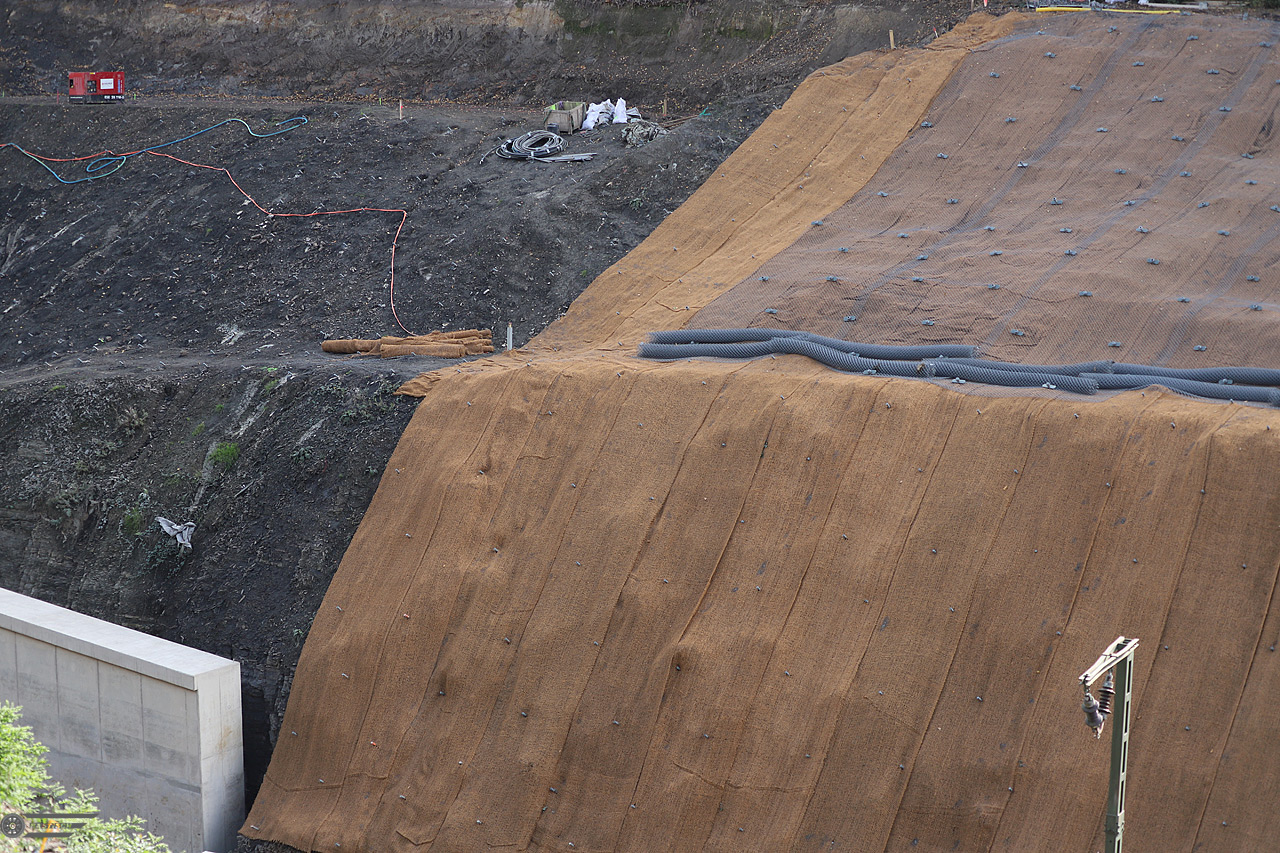

19.Oktober 2025 - Jutenetz liegt/ Metallnetze sind teilweise ausgelegt

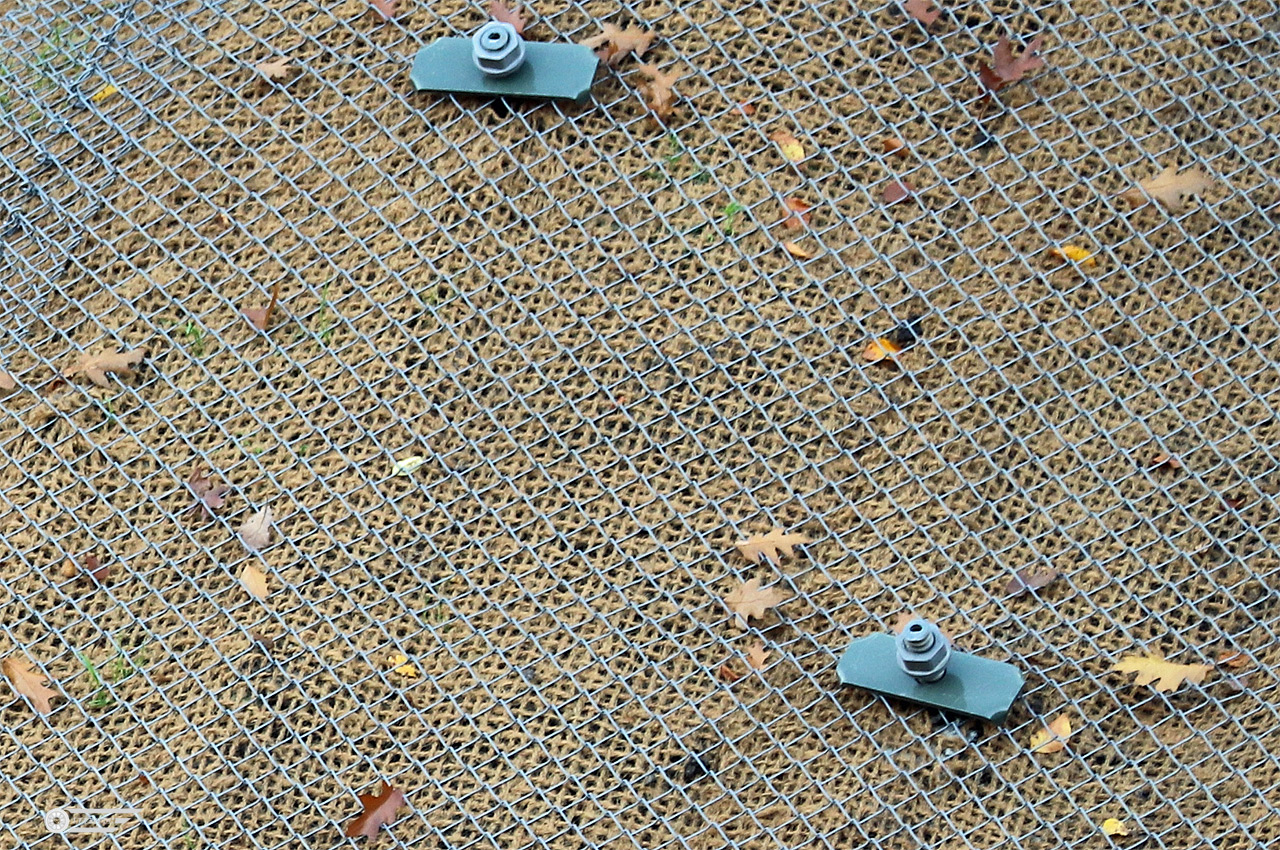

Die Befestigungen

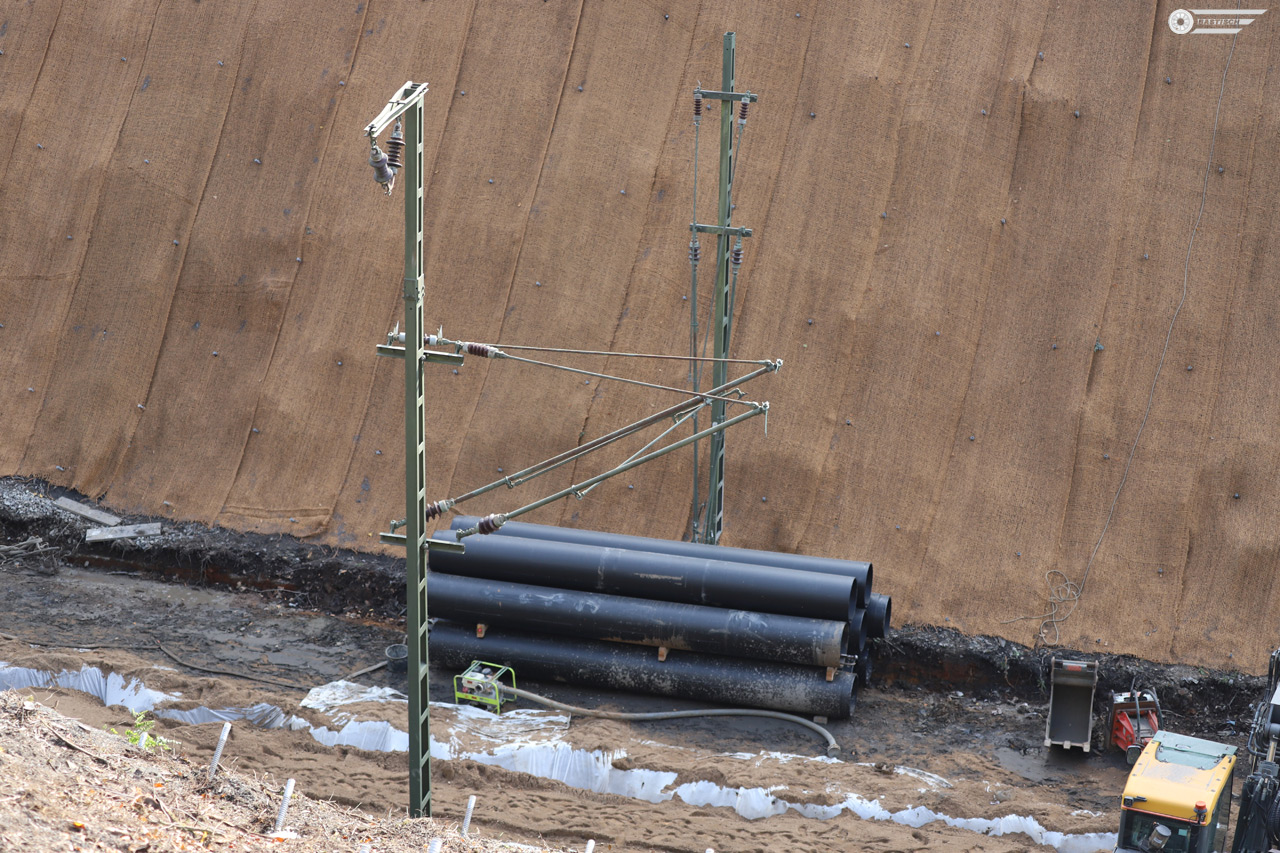

Abwasserrohre (keine weitere Info)

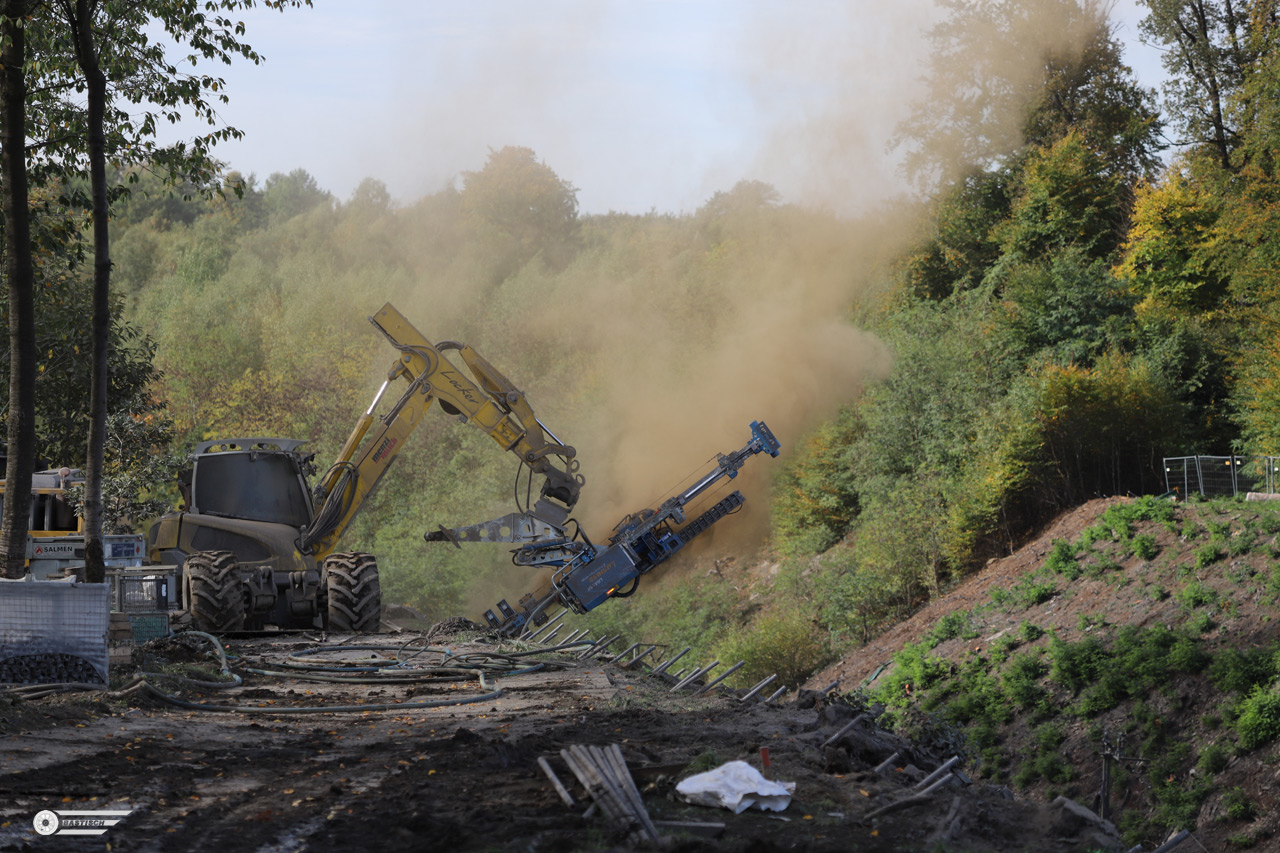

Es werden noch immer Pfähle eingebracht.
Die Stützmauer von der östlichen Seite
